Этап 1 (дома 1, 2).

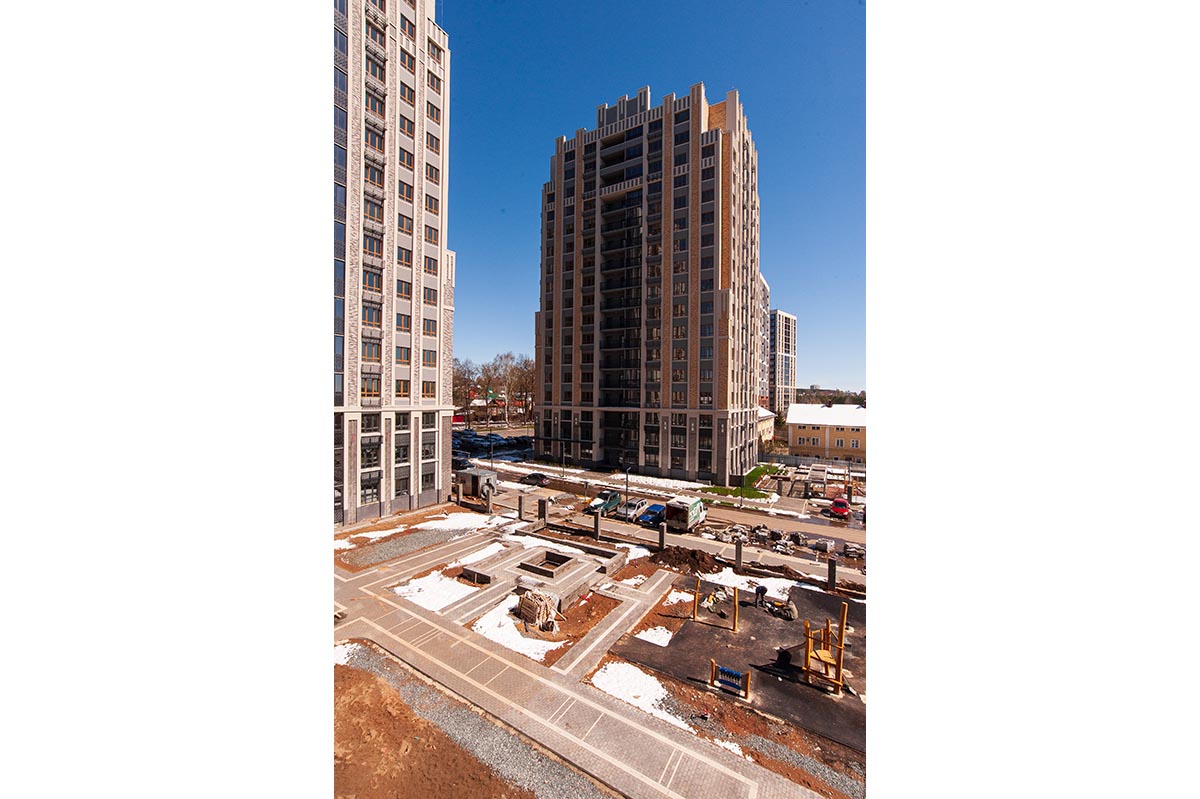

Общая готовность — 89,4%.

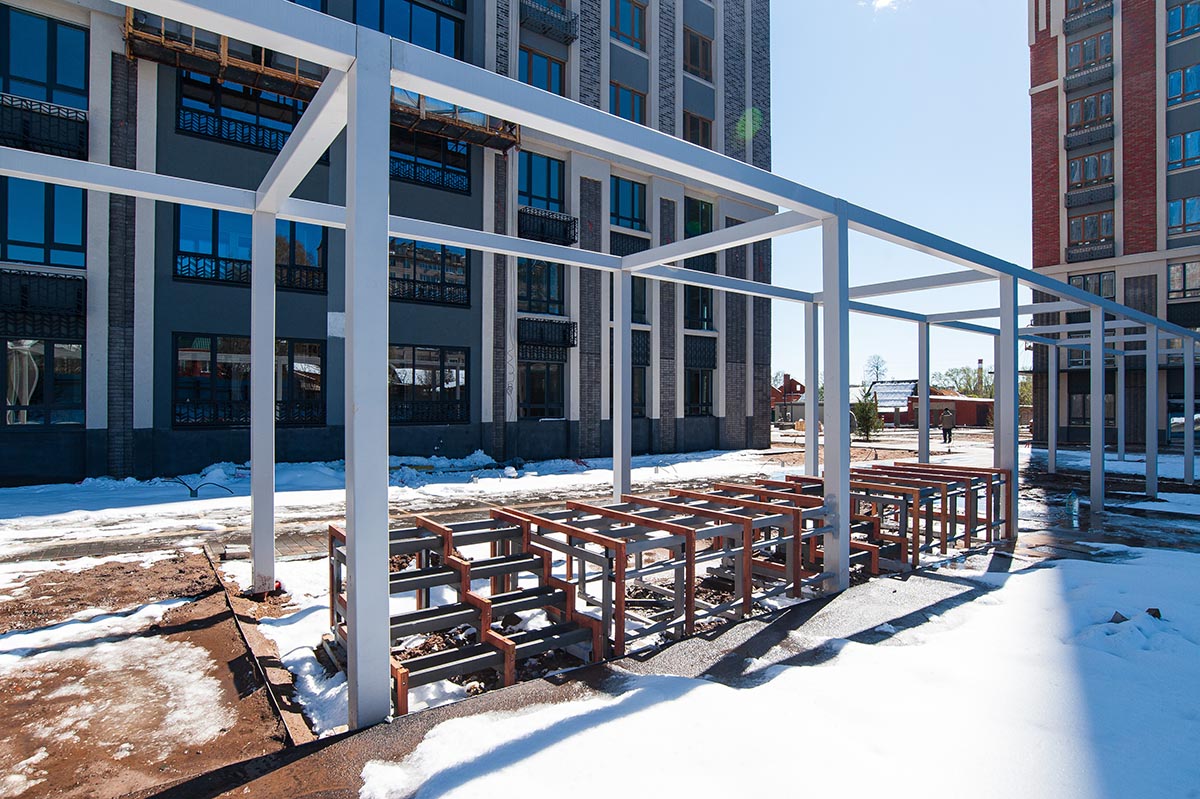

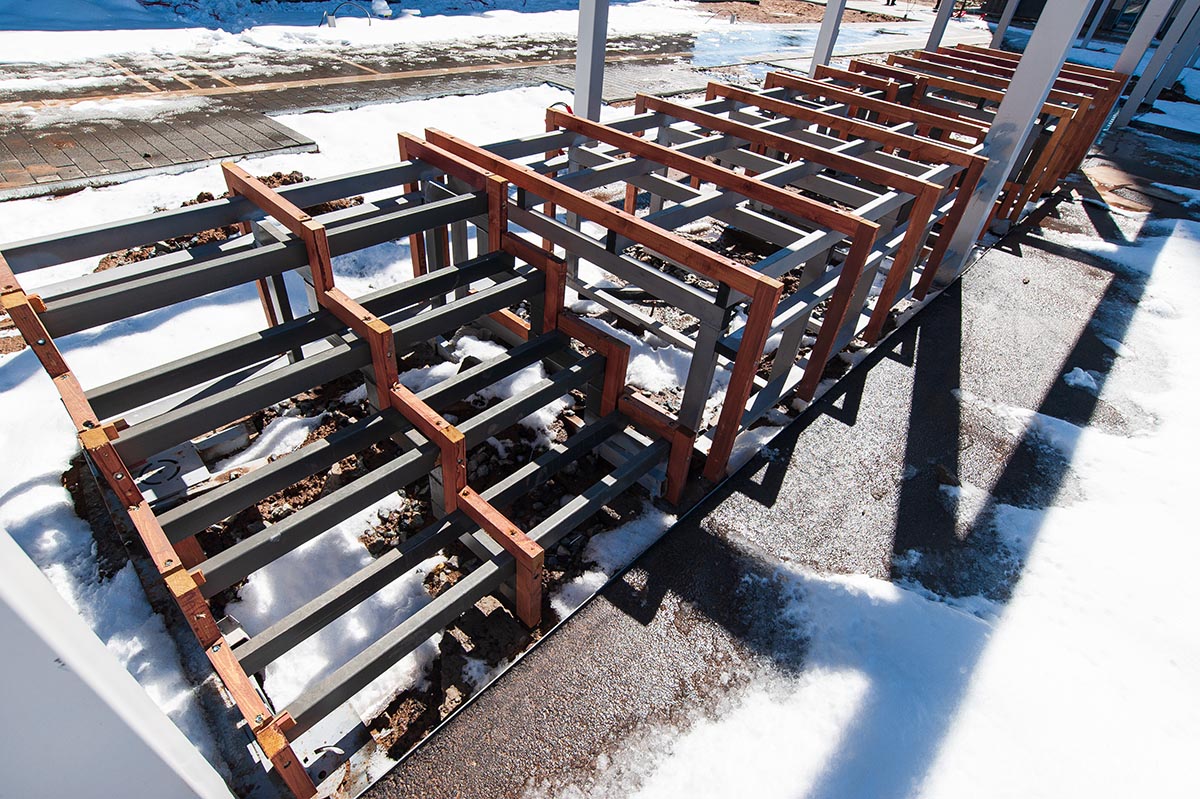

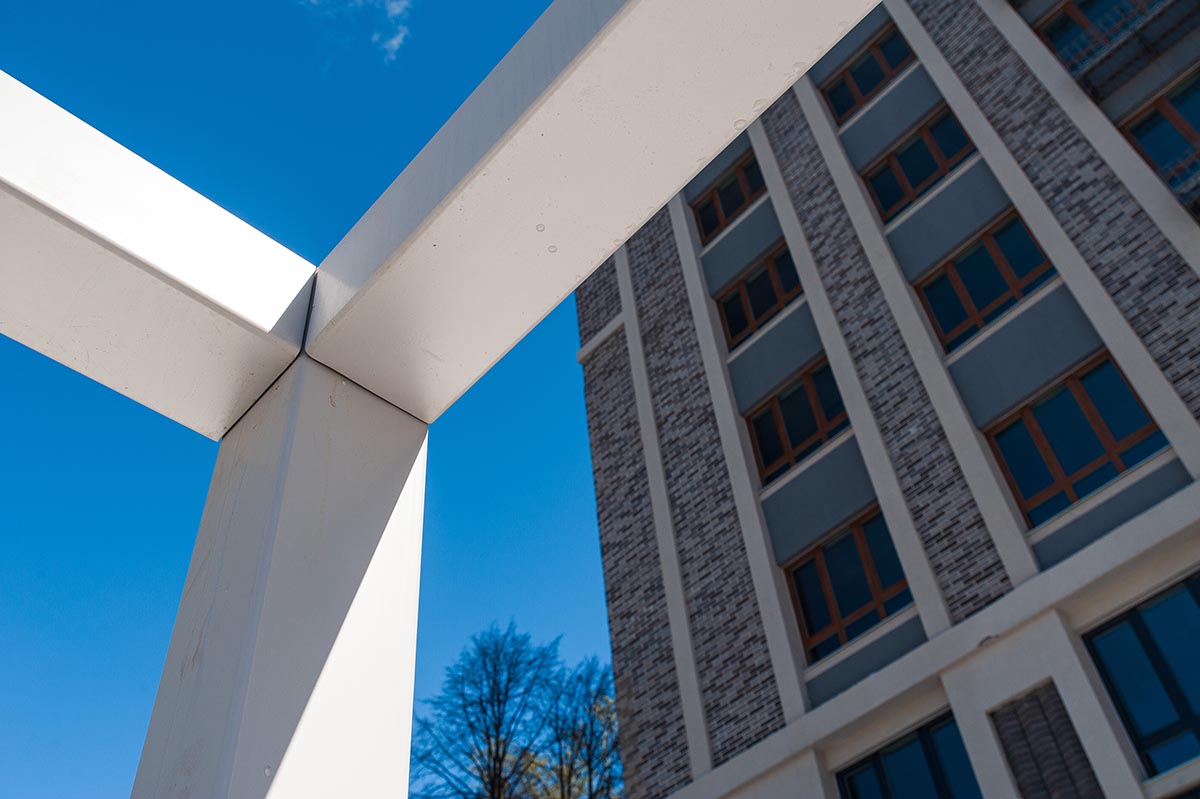

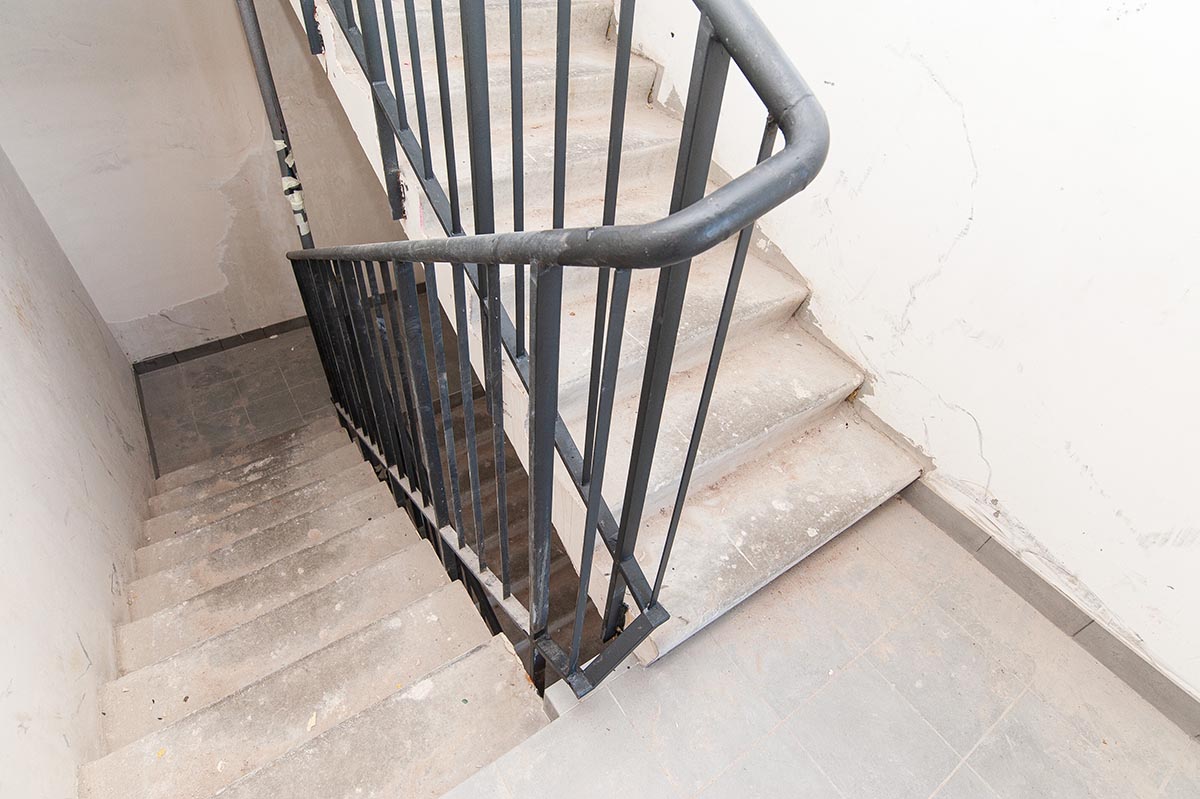

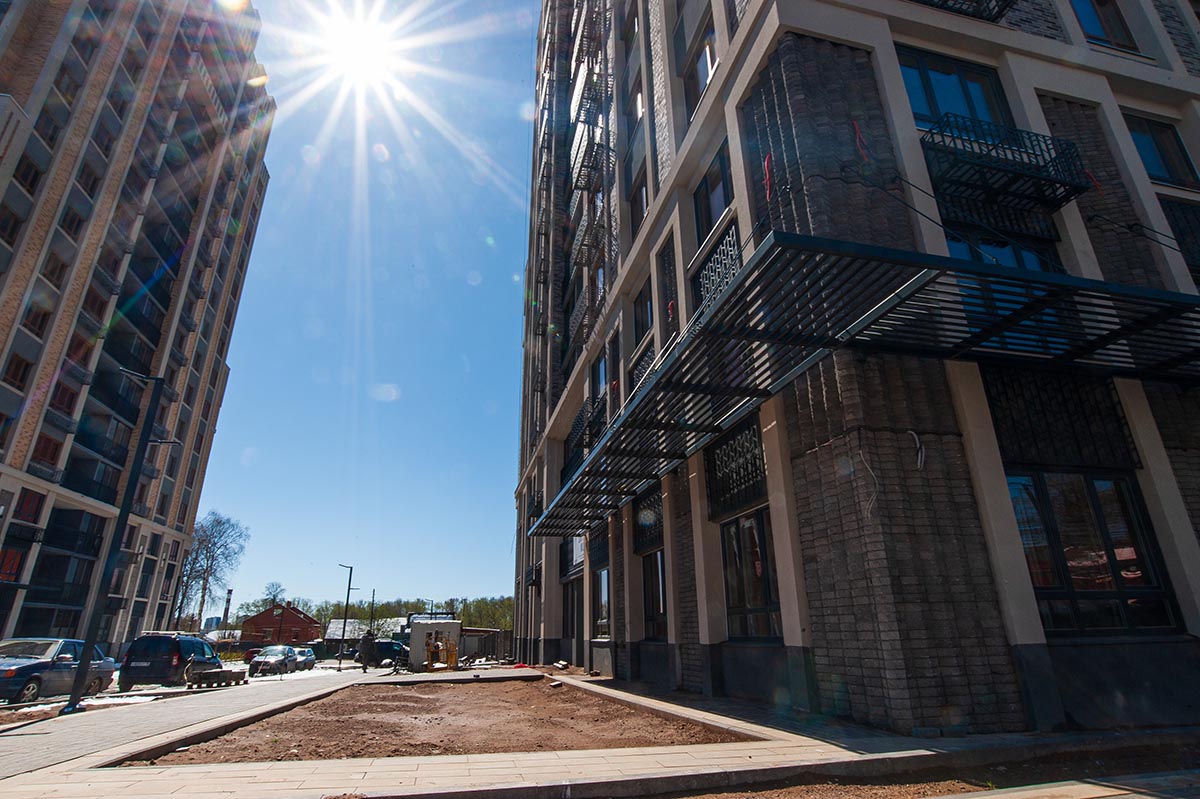

Монтаж металлоконструкций — 90%;

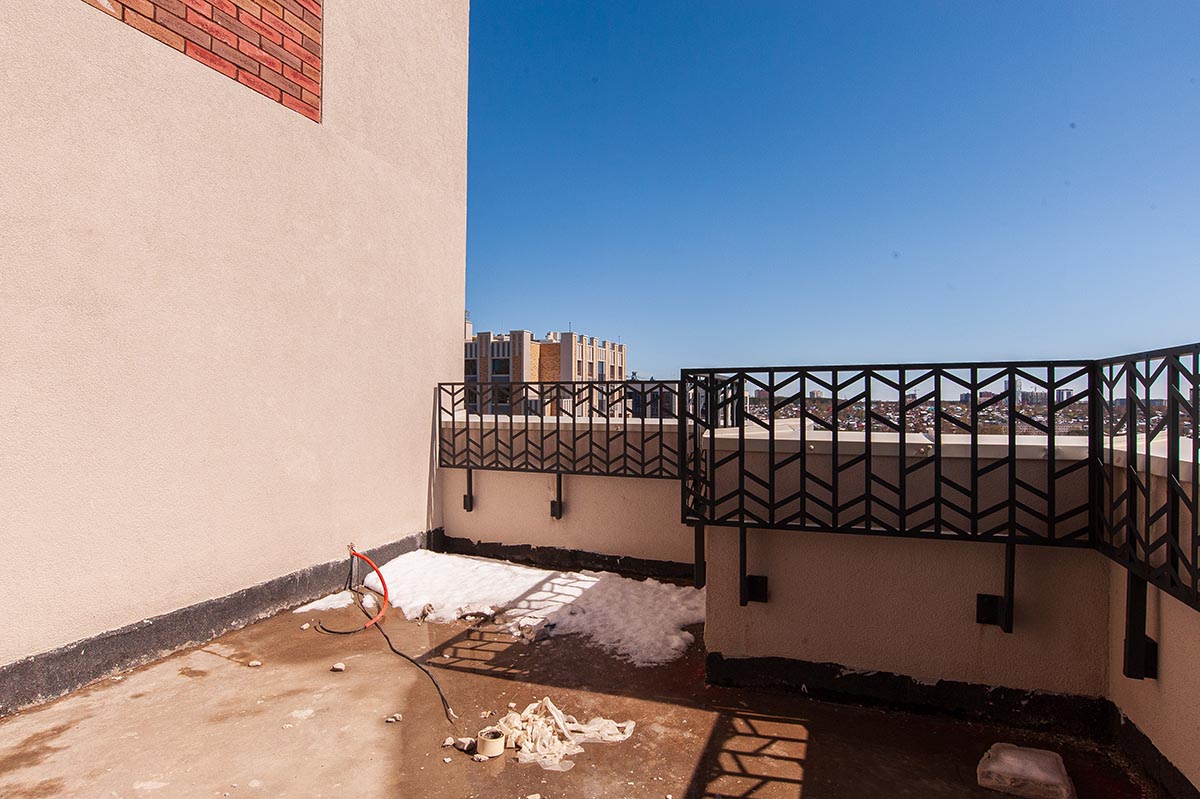

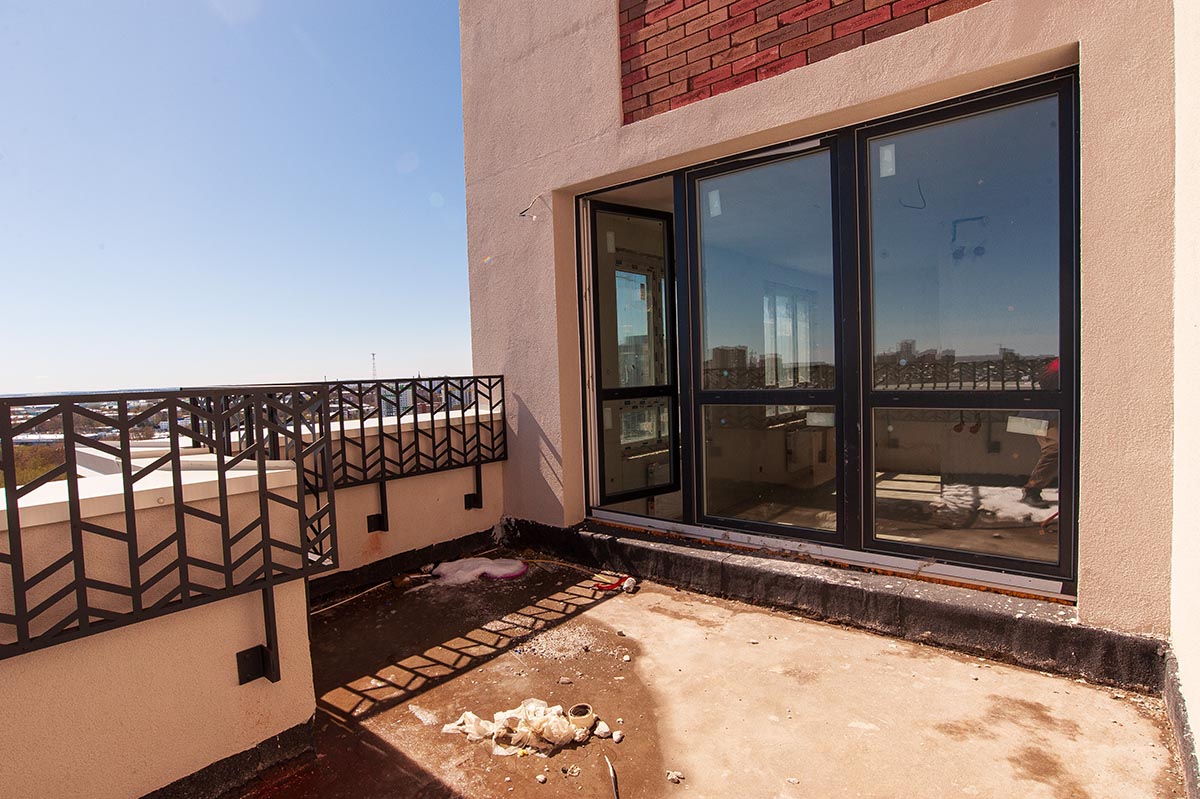

Устройство кровли — 97%;

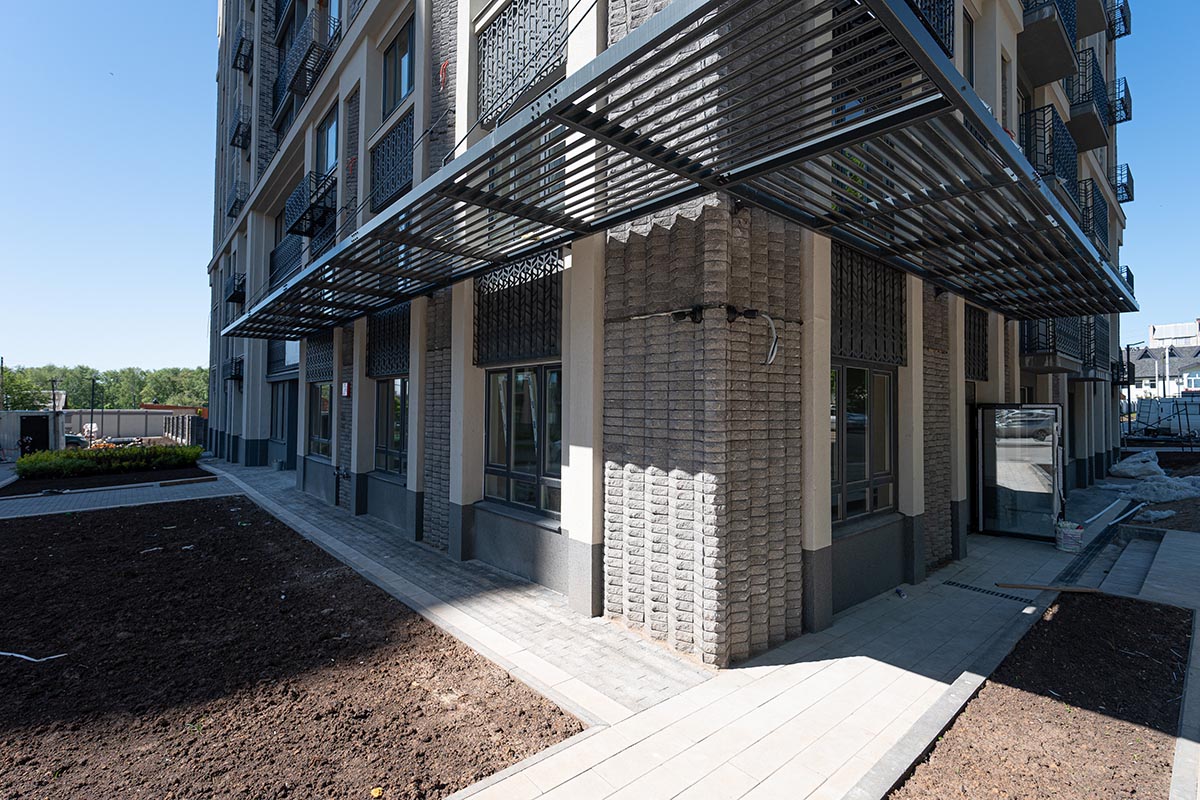

Устройство штукатурных фасадов — 98%;

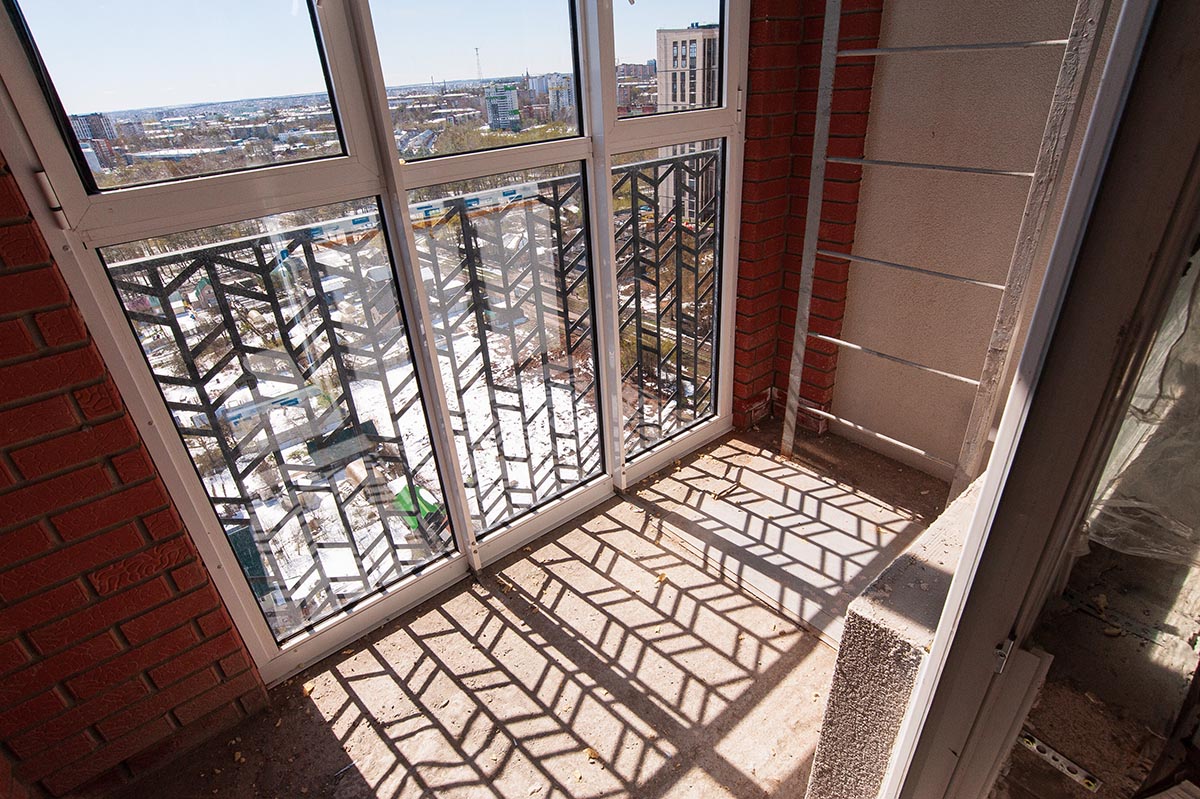

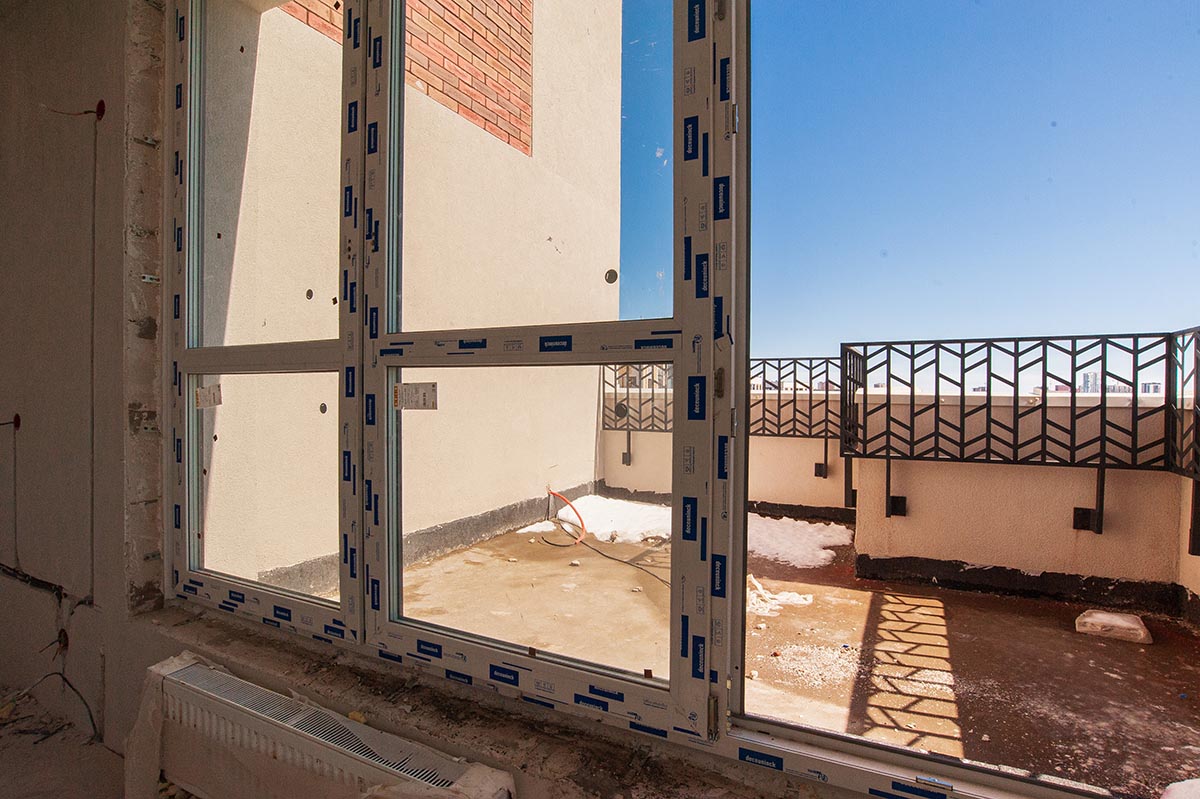

Монтаж светопрозрачных ПВХ конструкций — 80%;

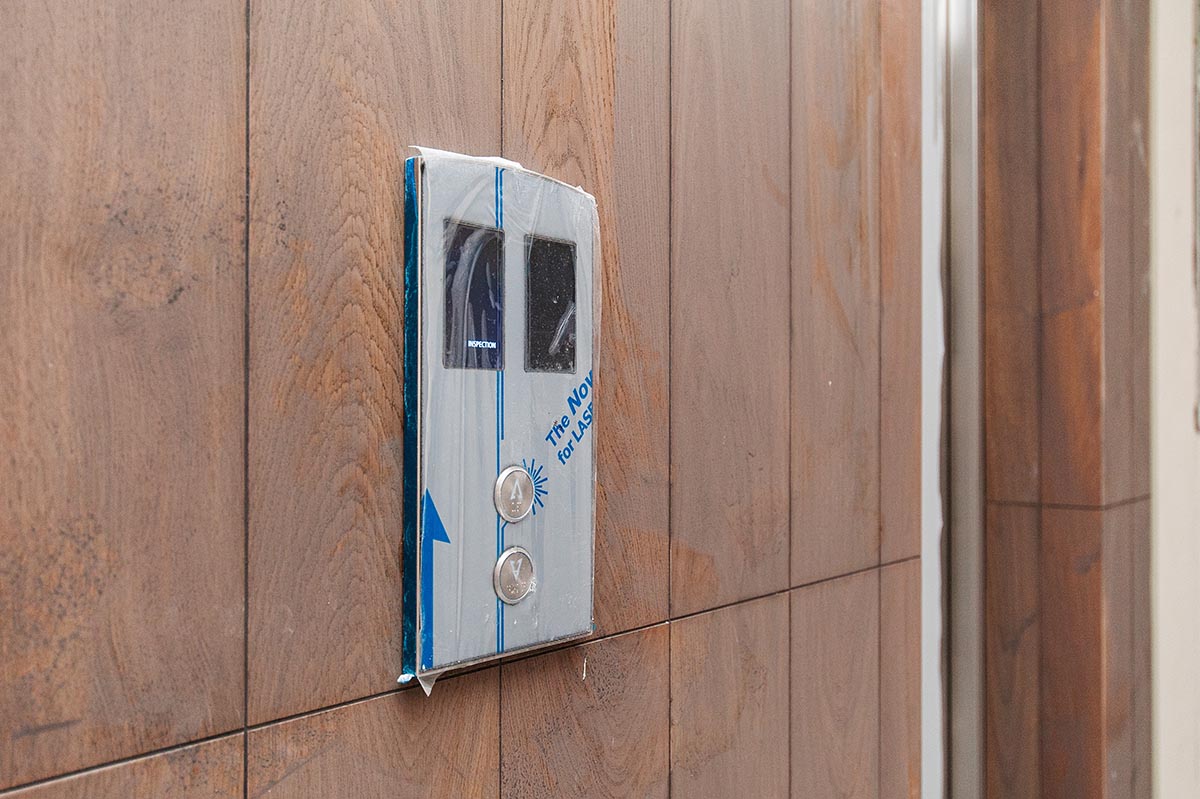

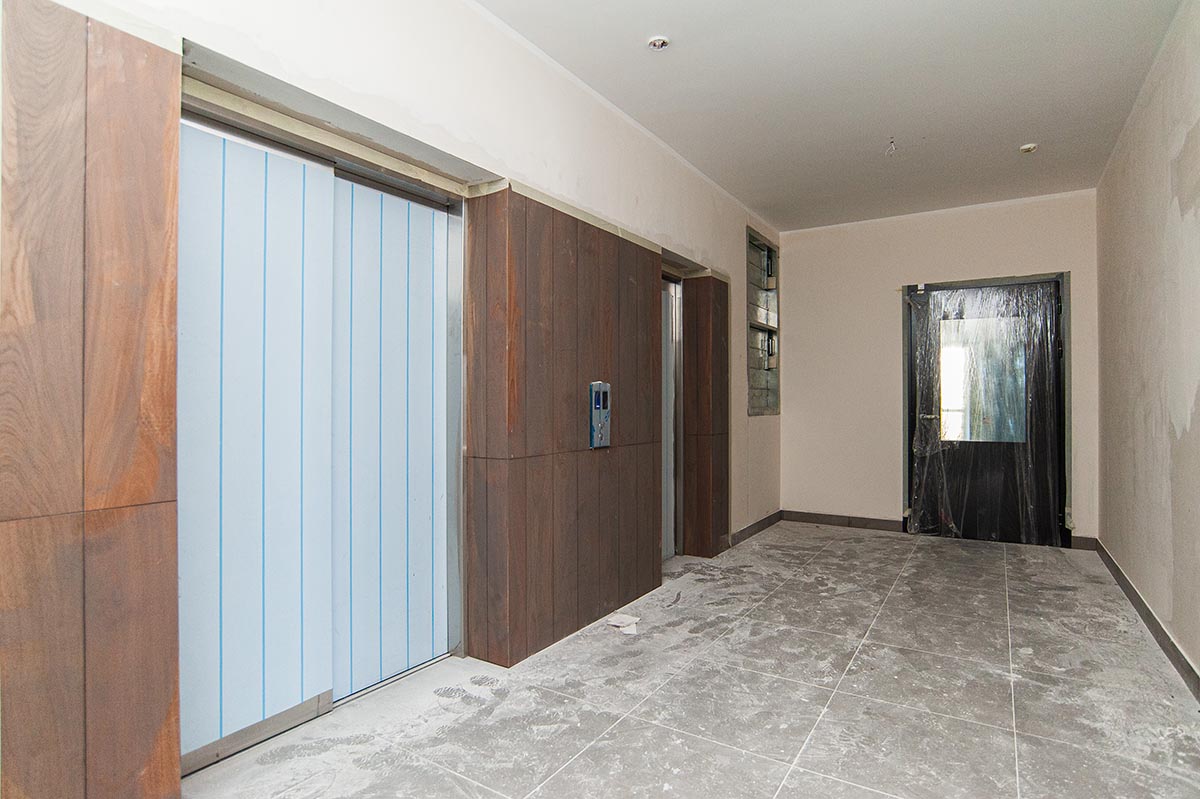

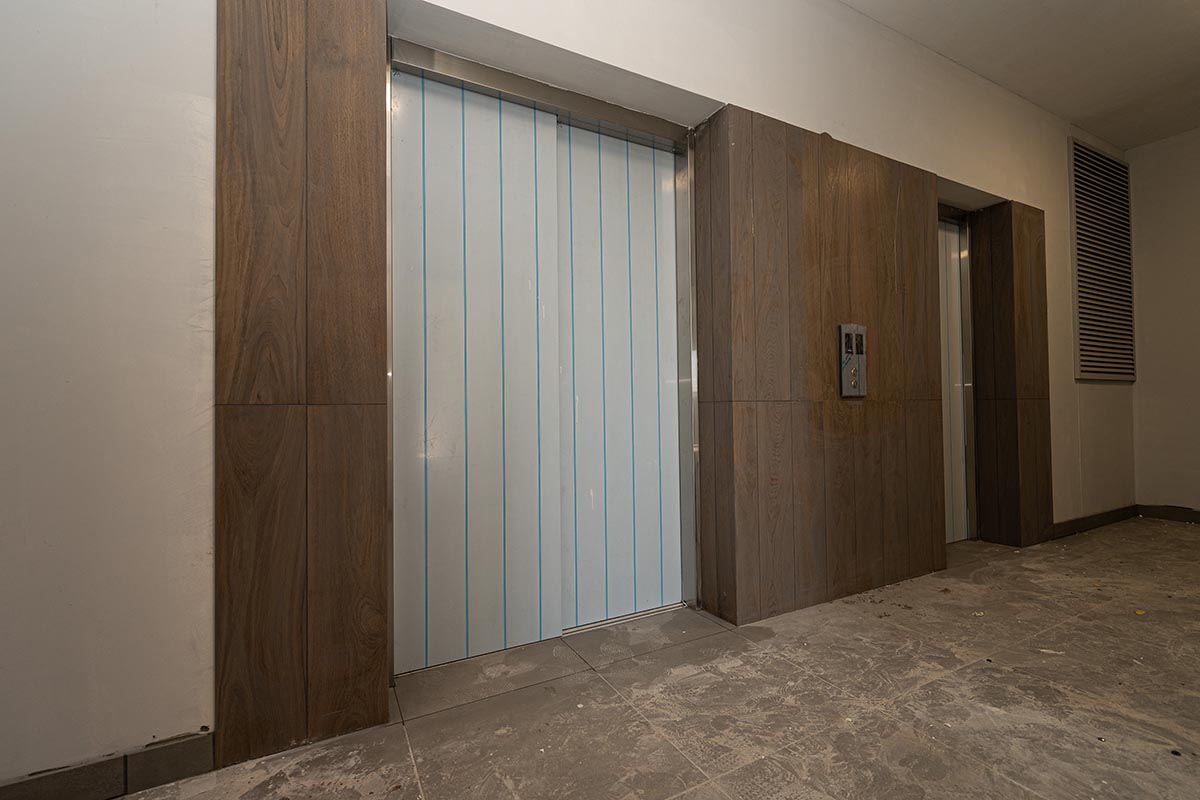

Монтаж лифтового оборудования — 95%;

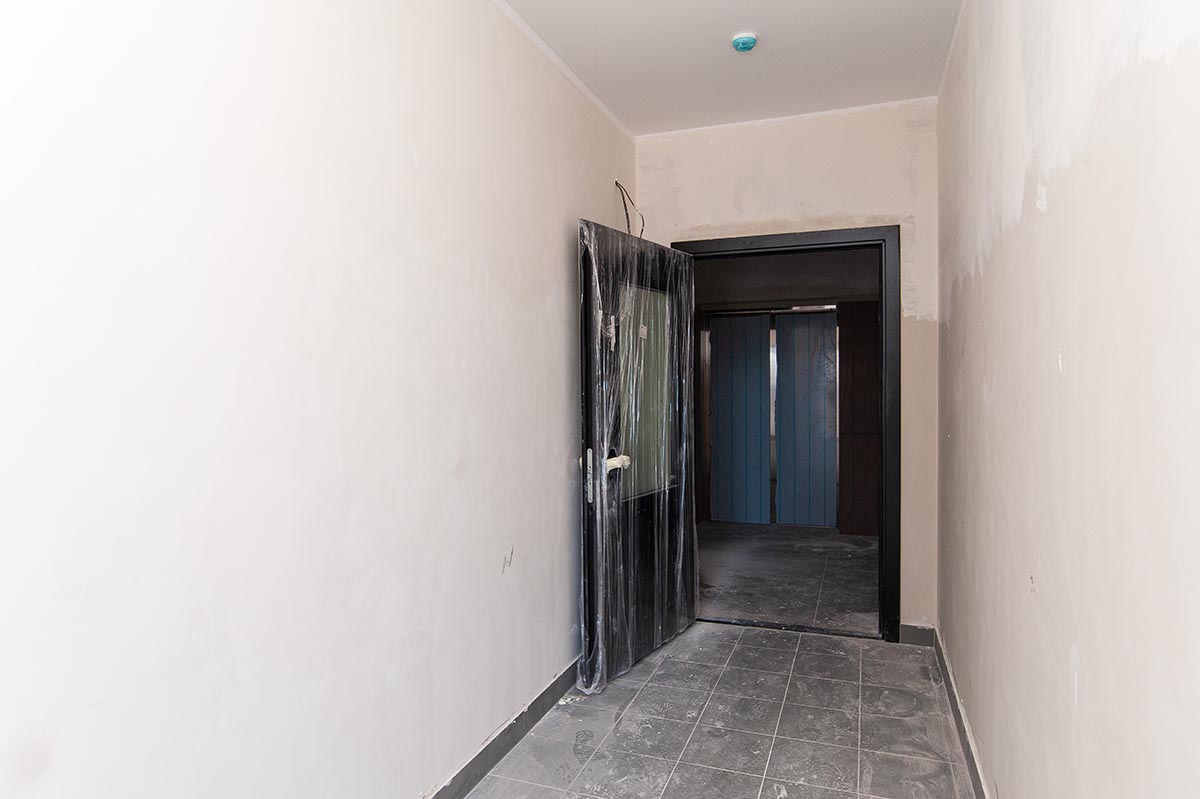

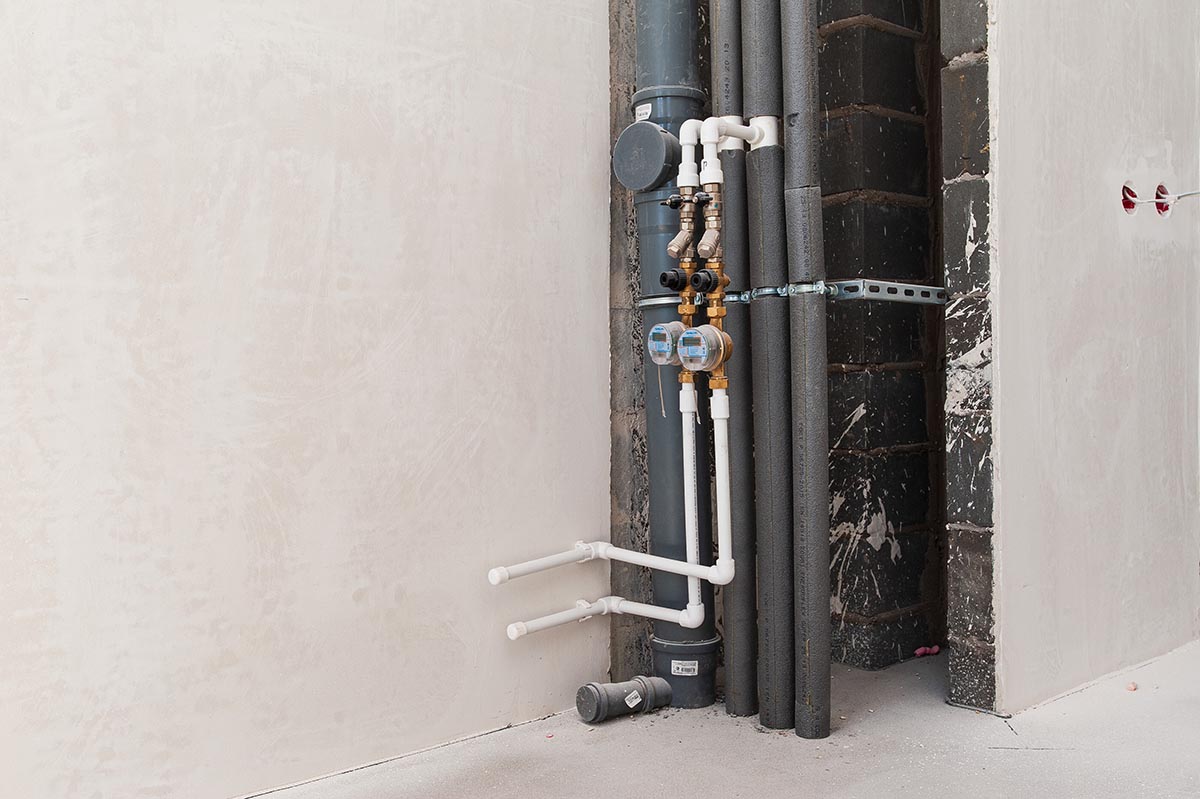

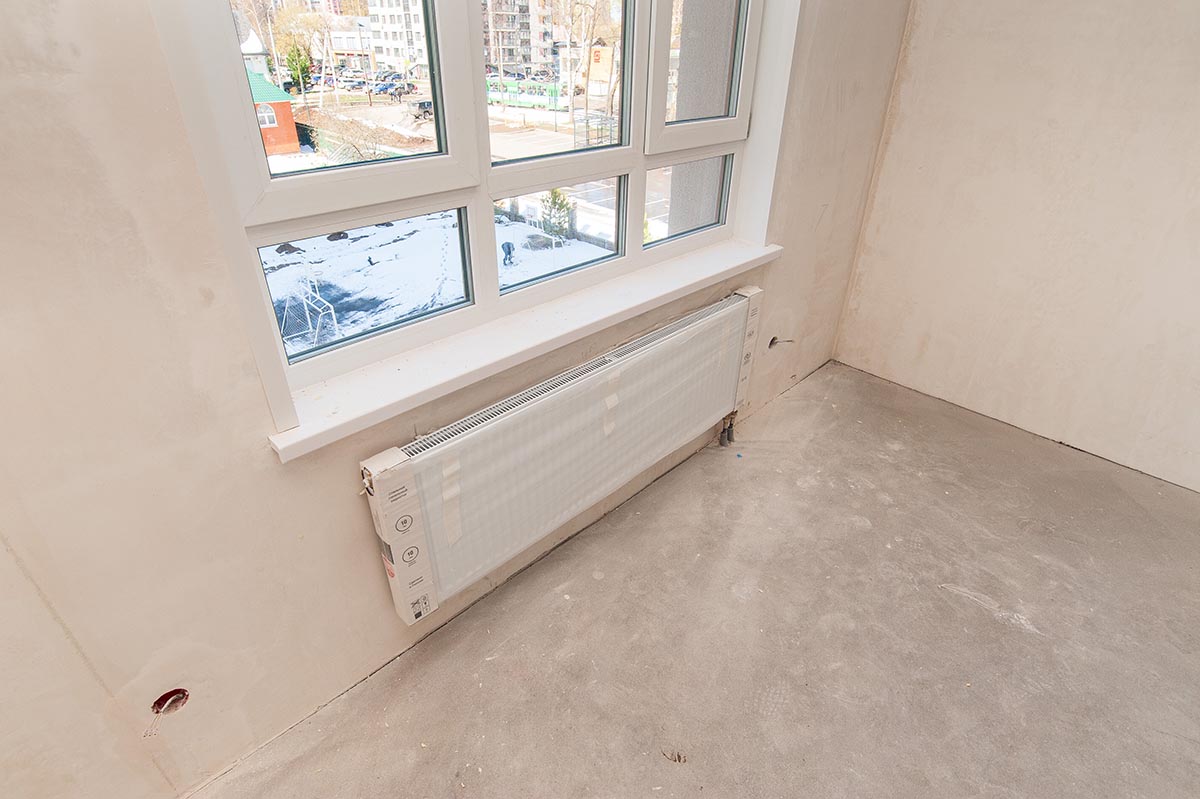

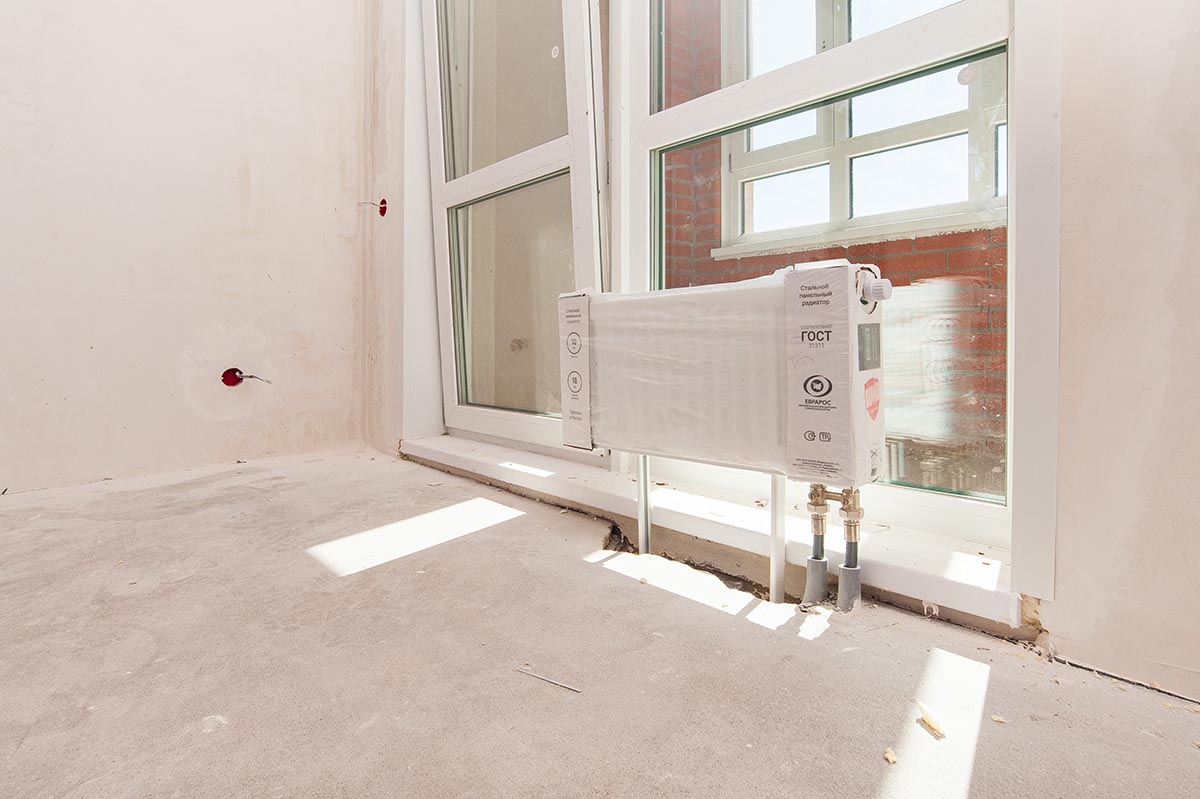

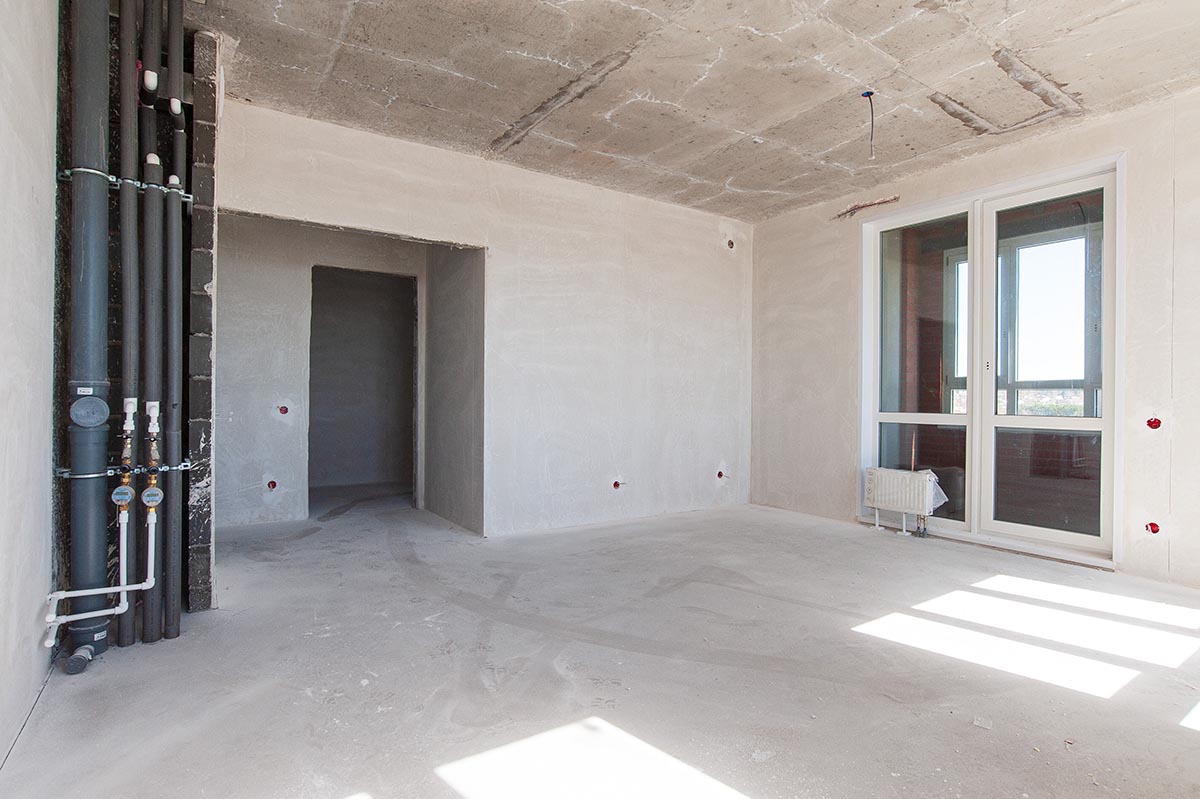

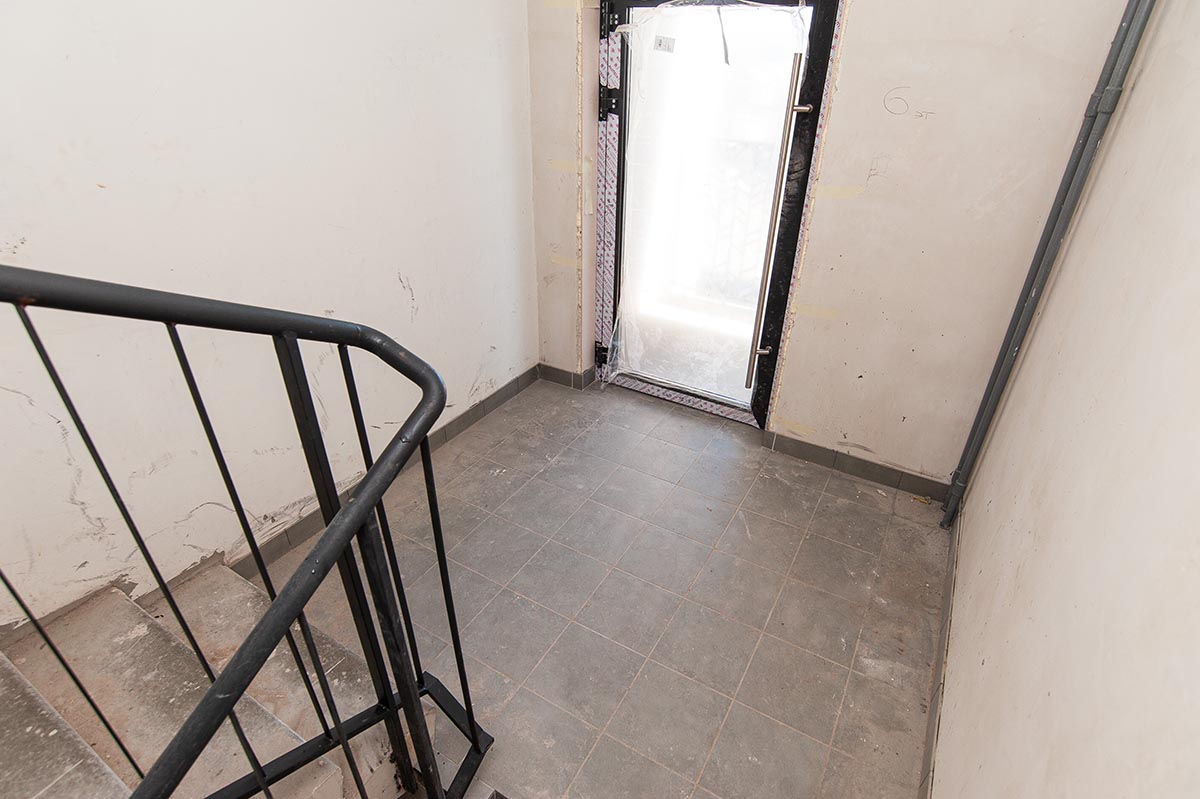

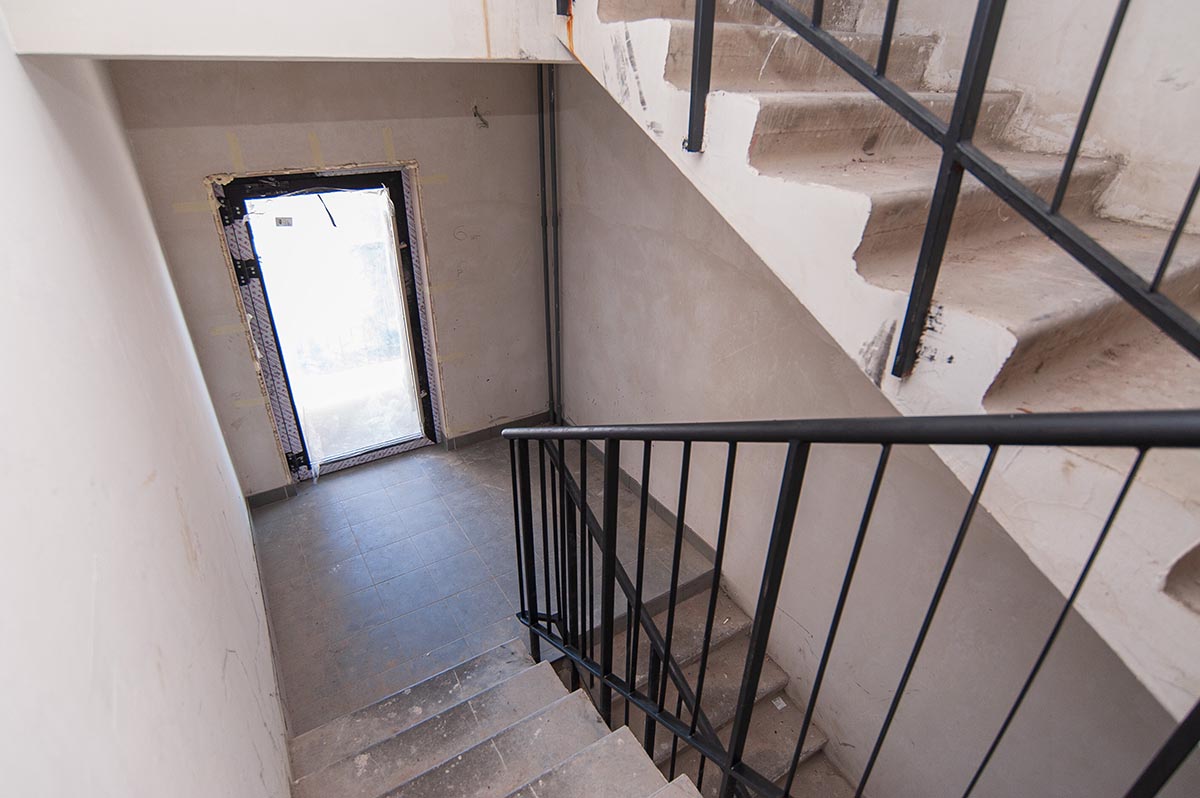

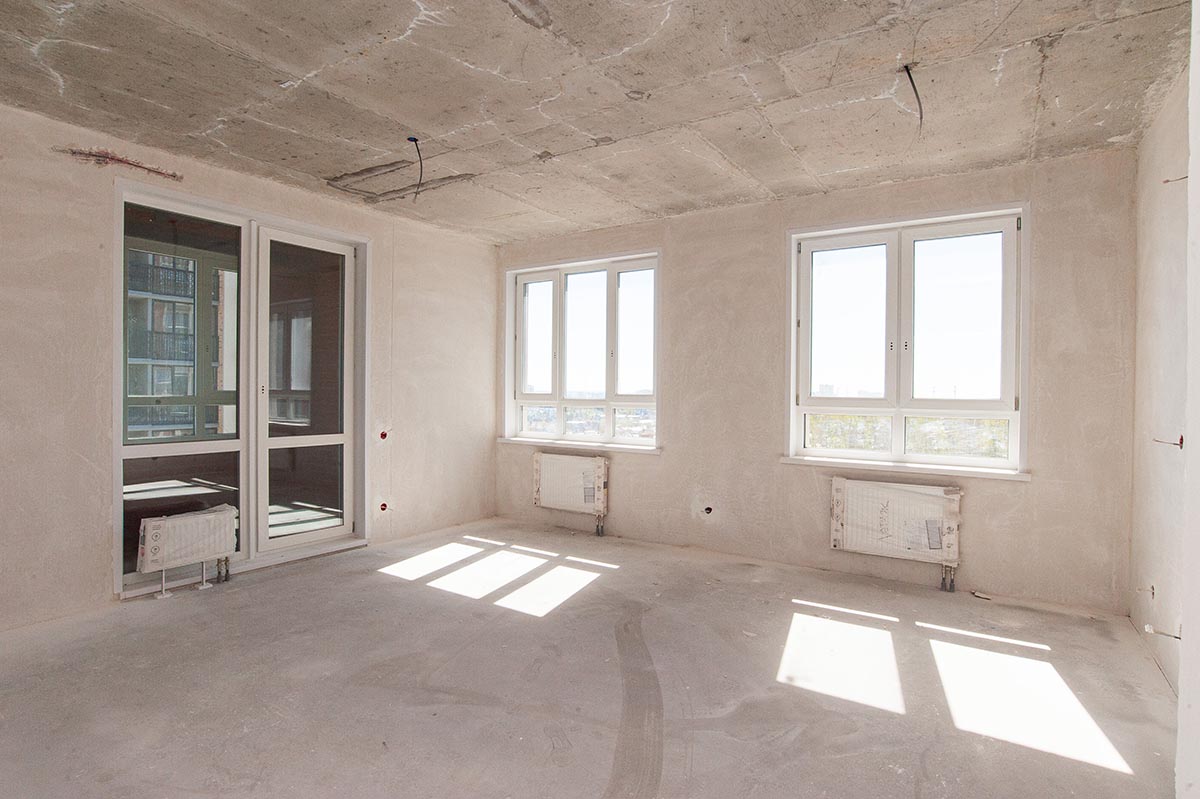

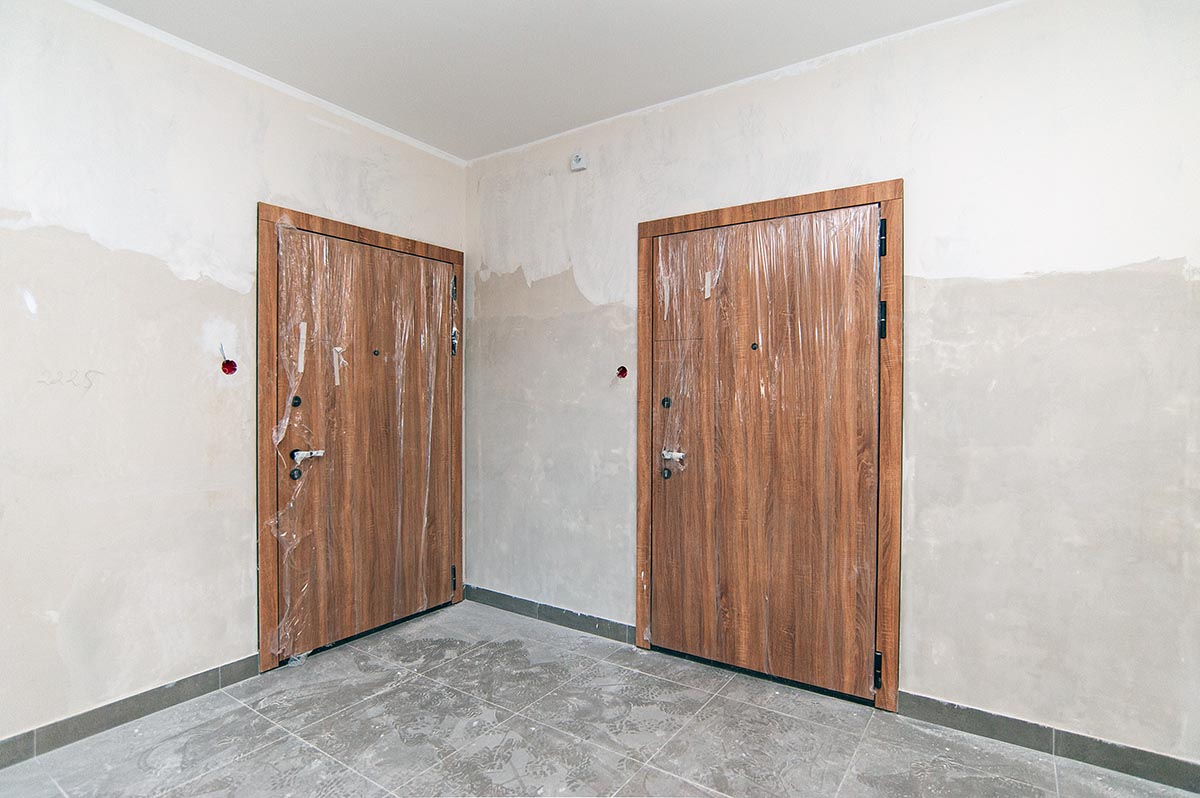

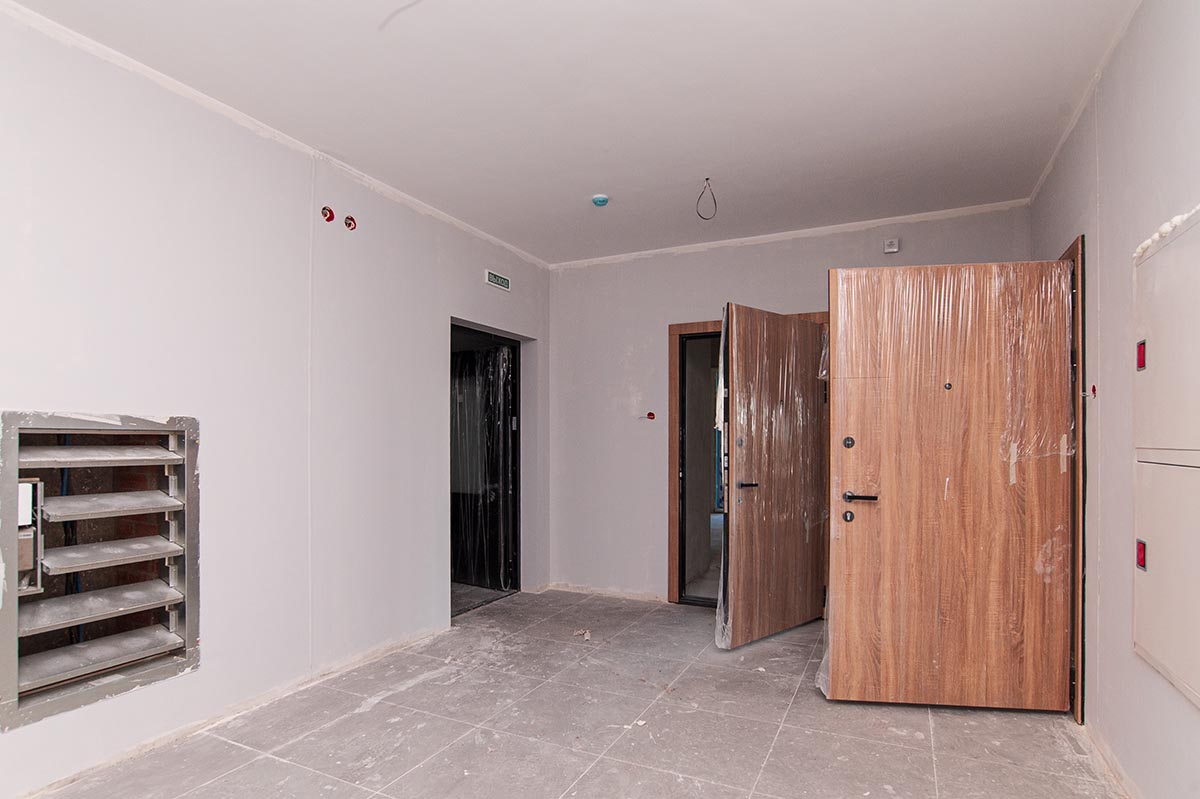

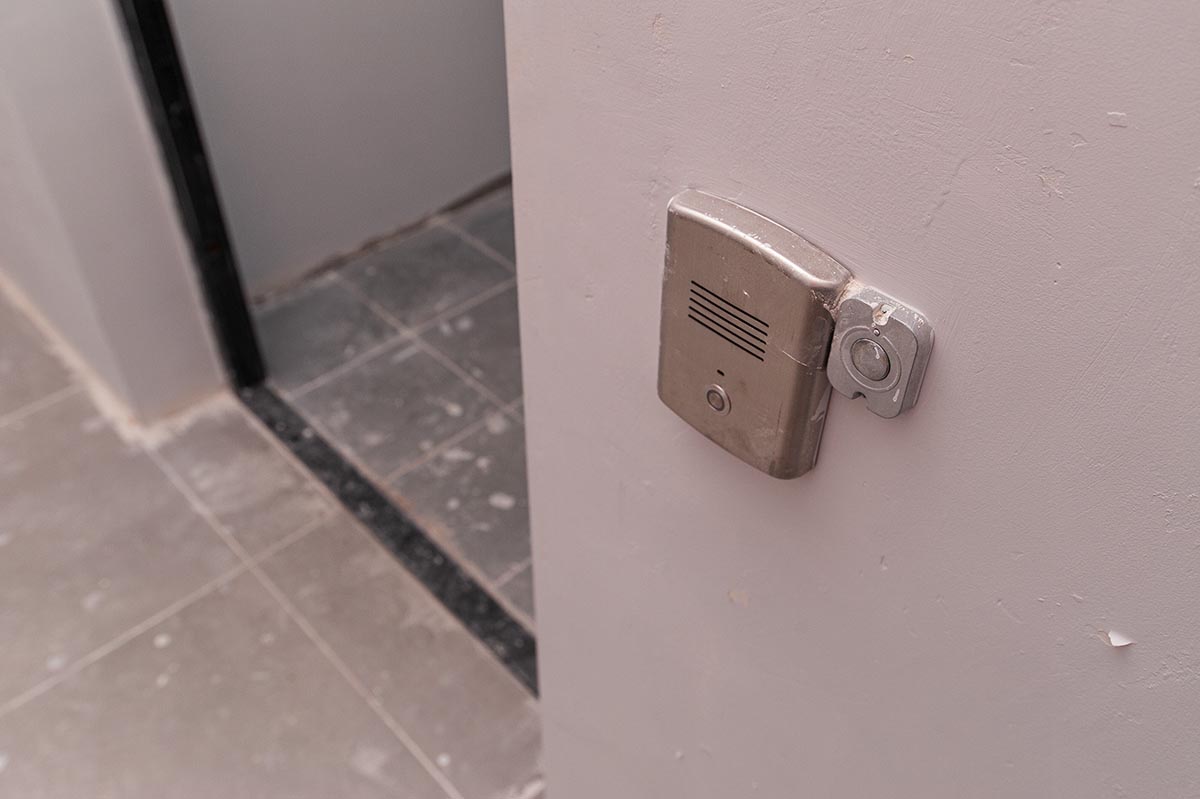

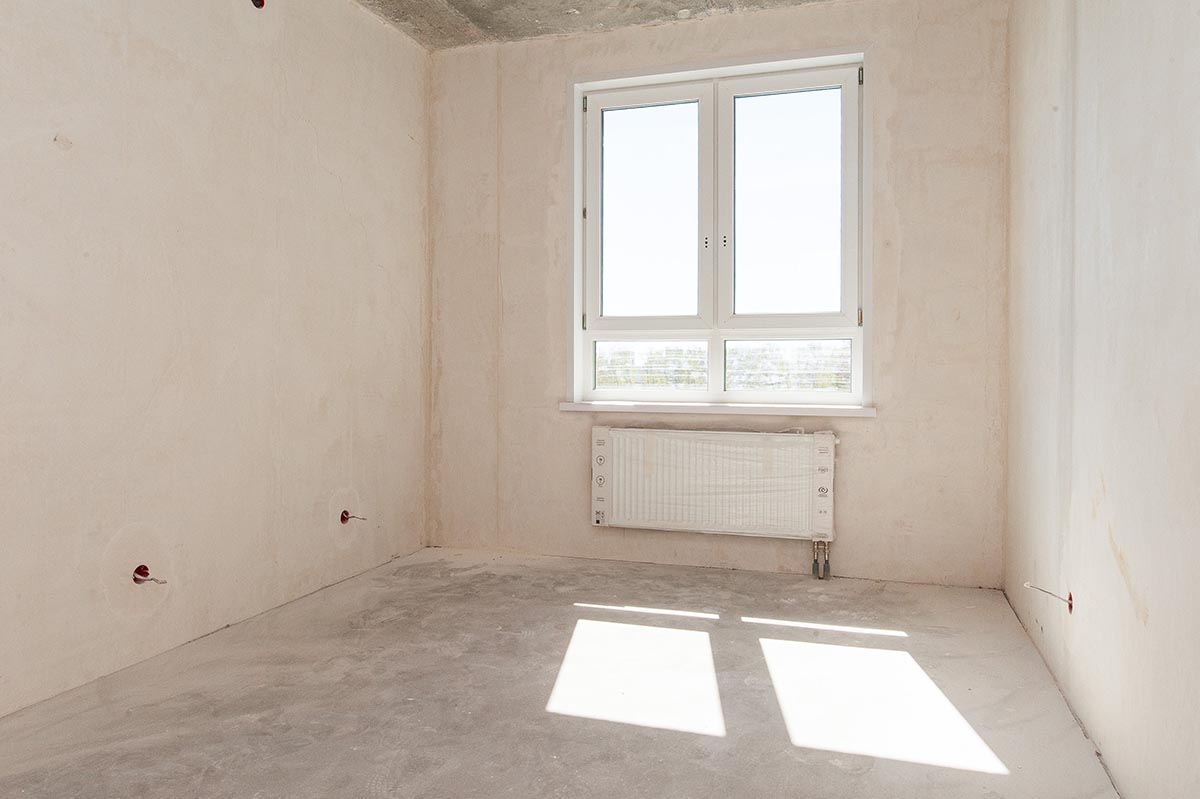

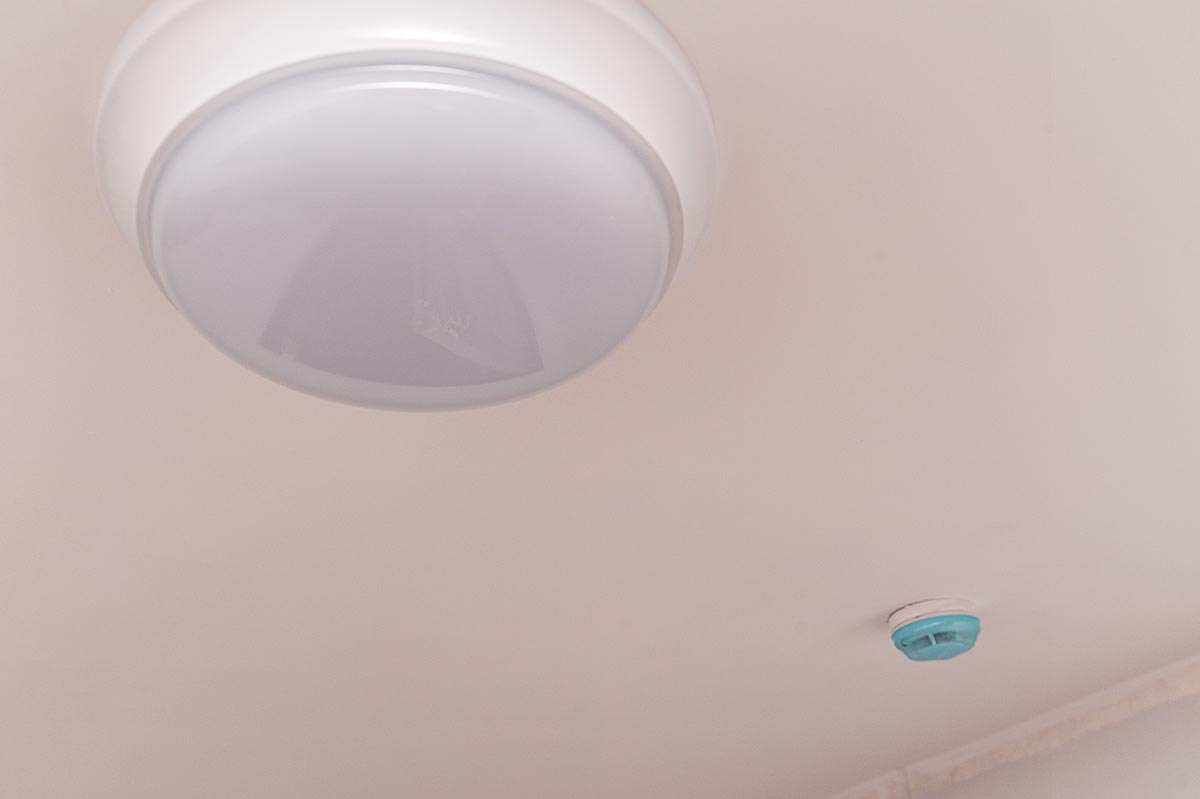

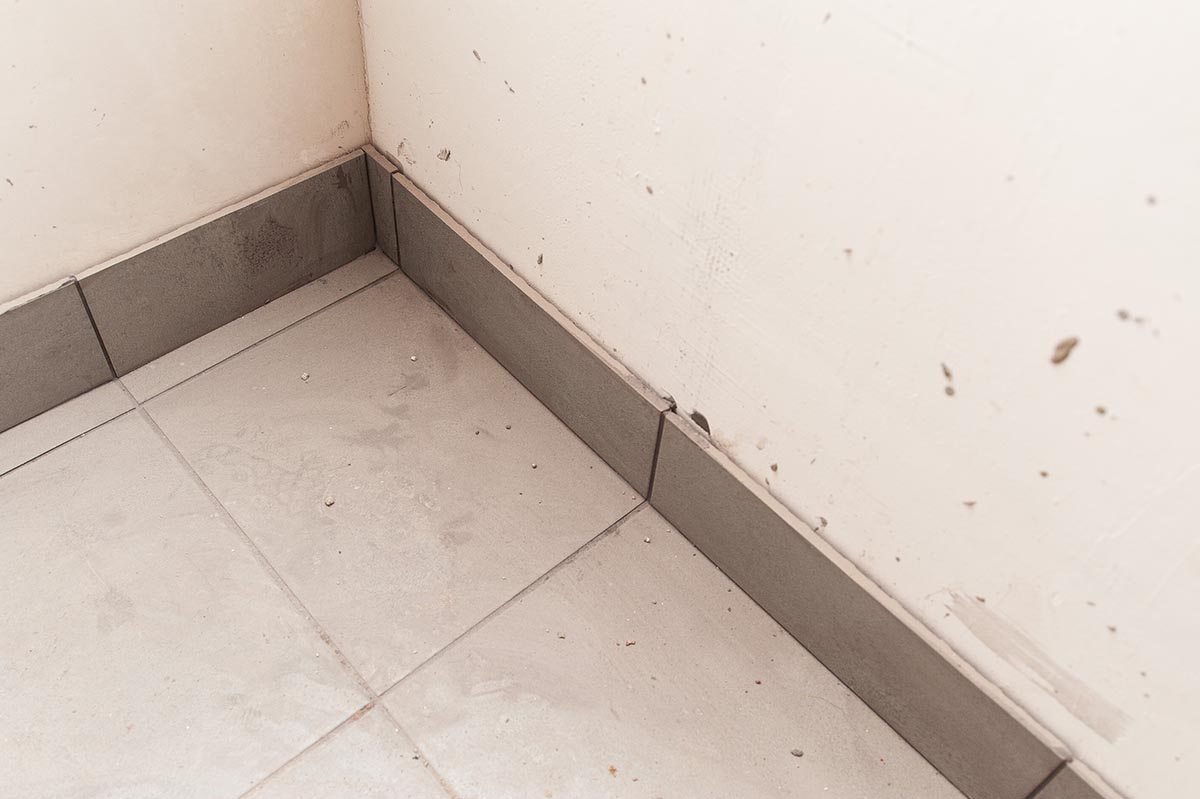

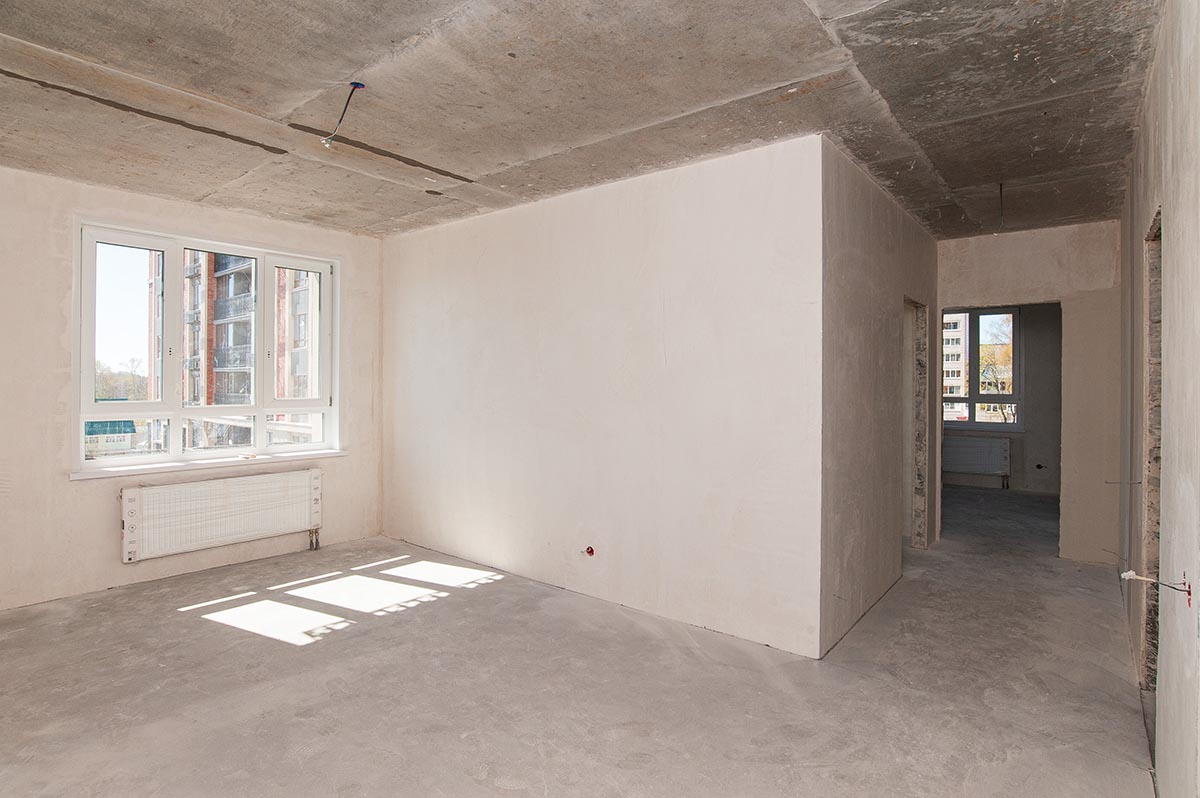

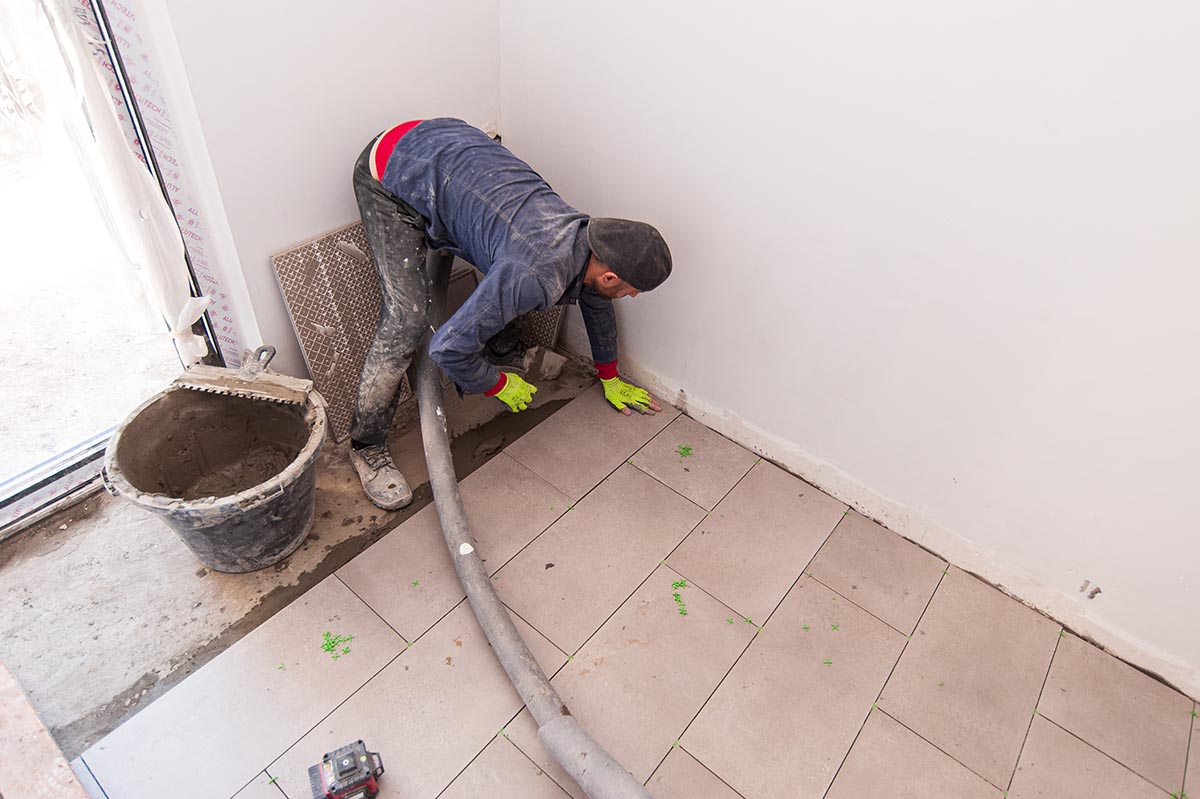

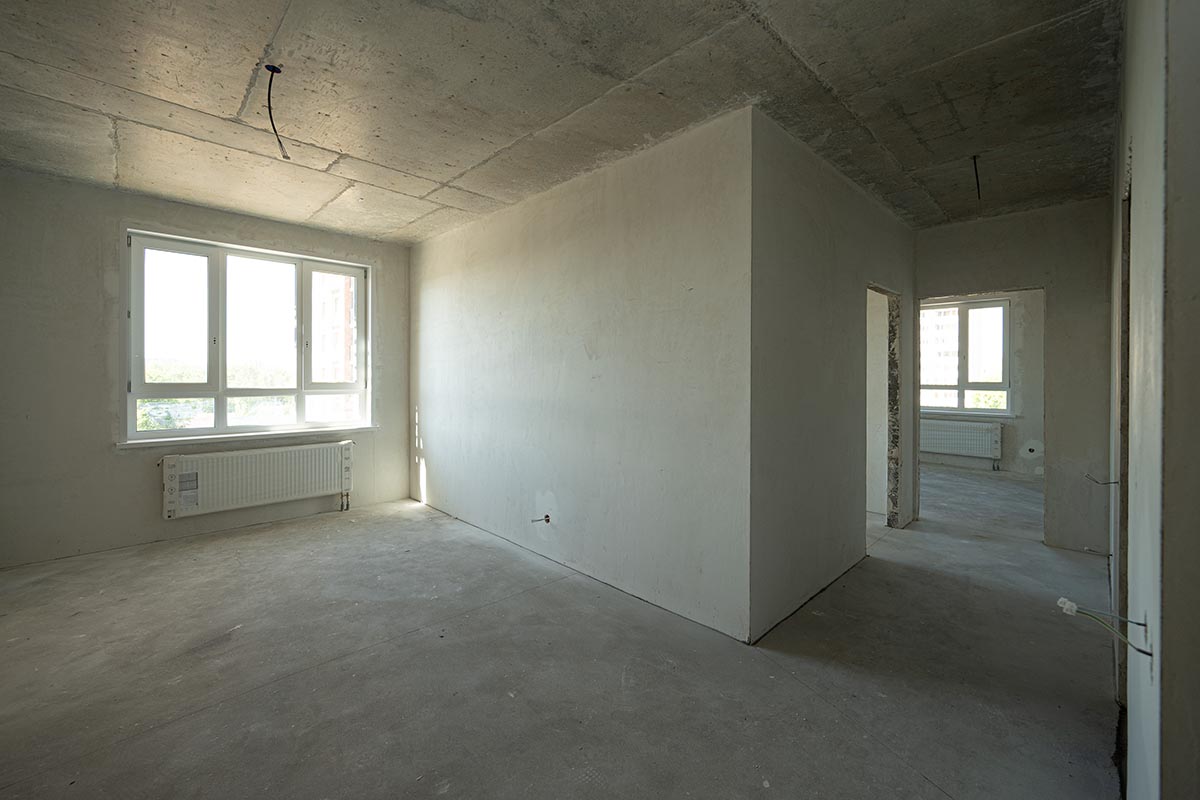

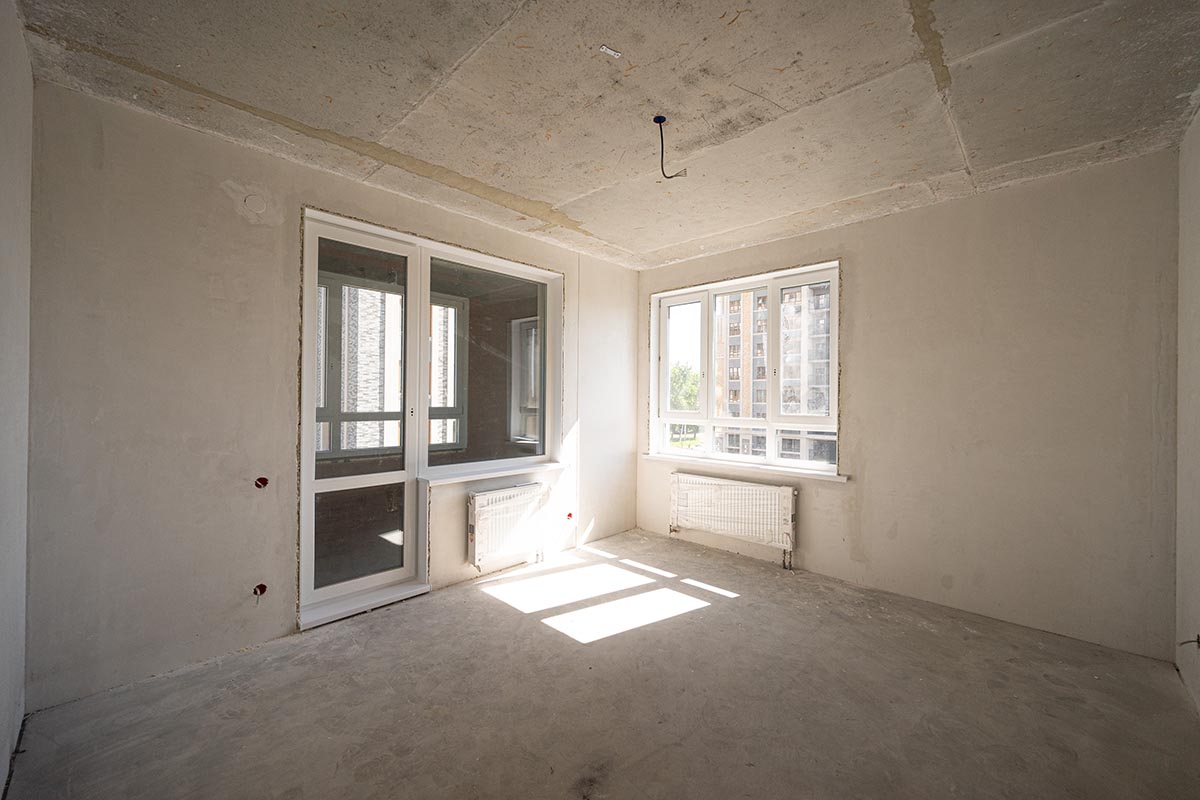

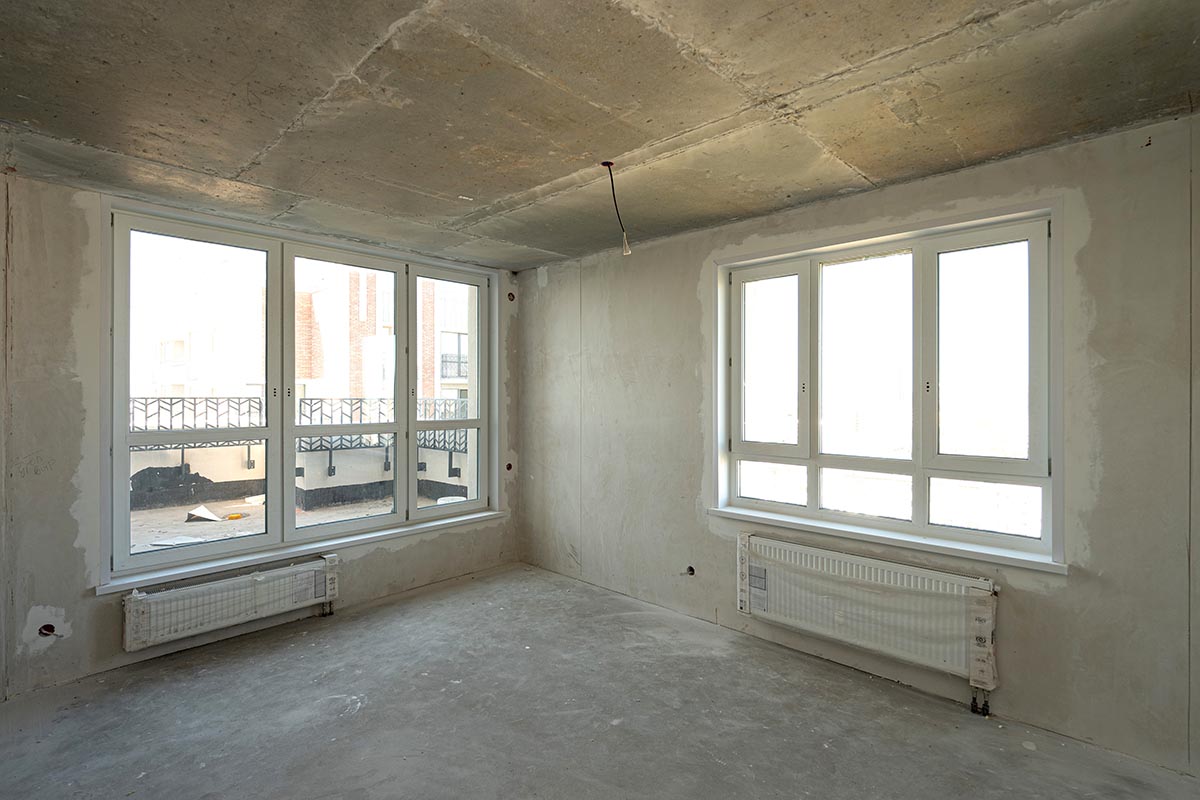

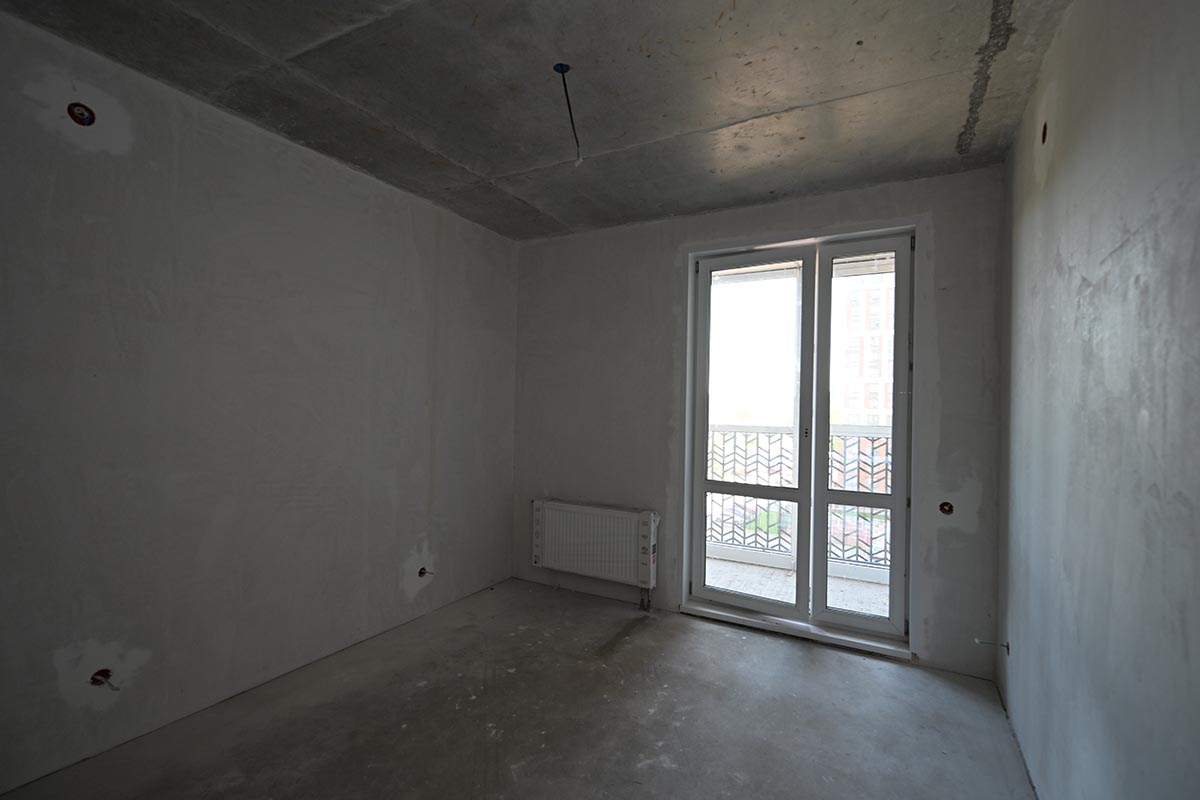

Внутренняя отделка — 78%;

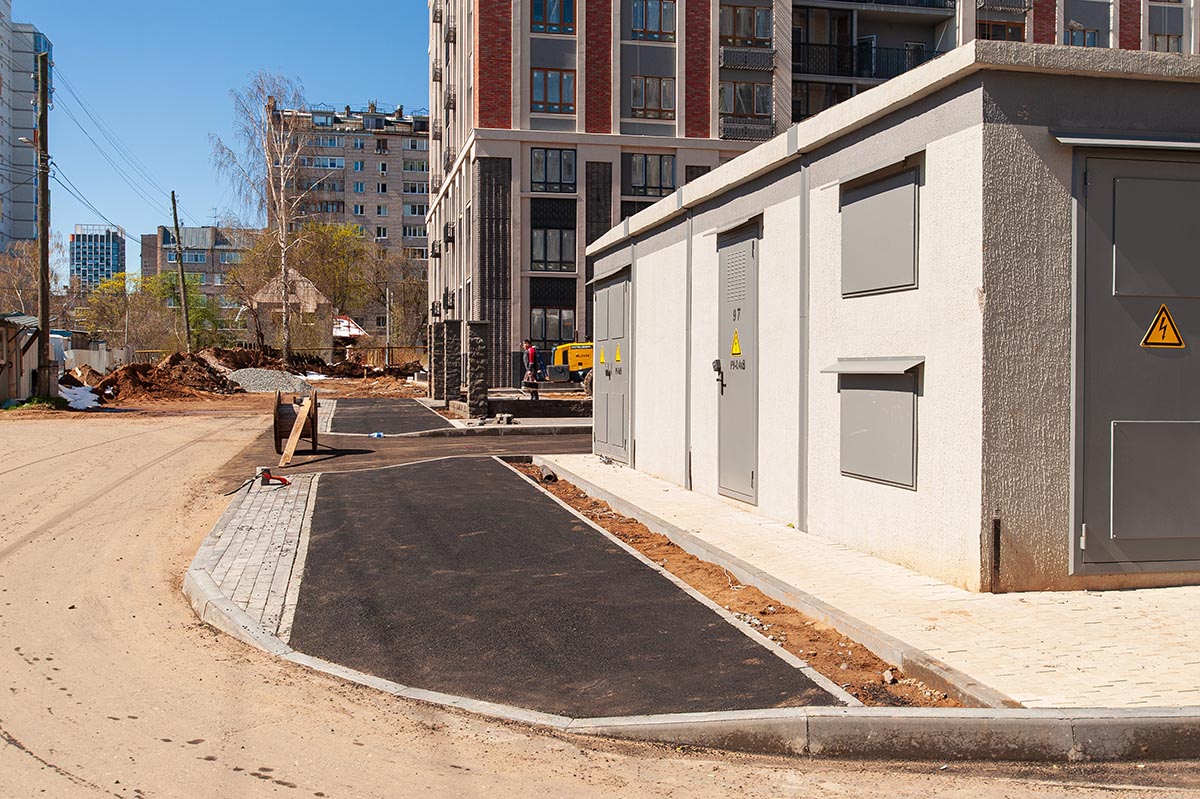

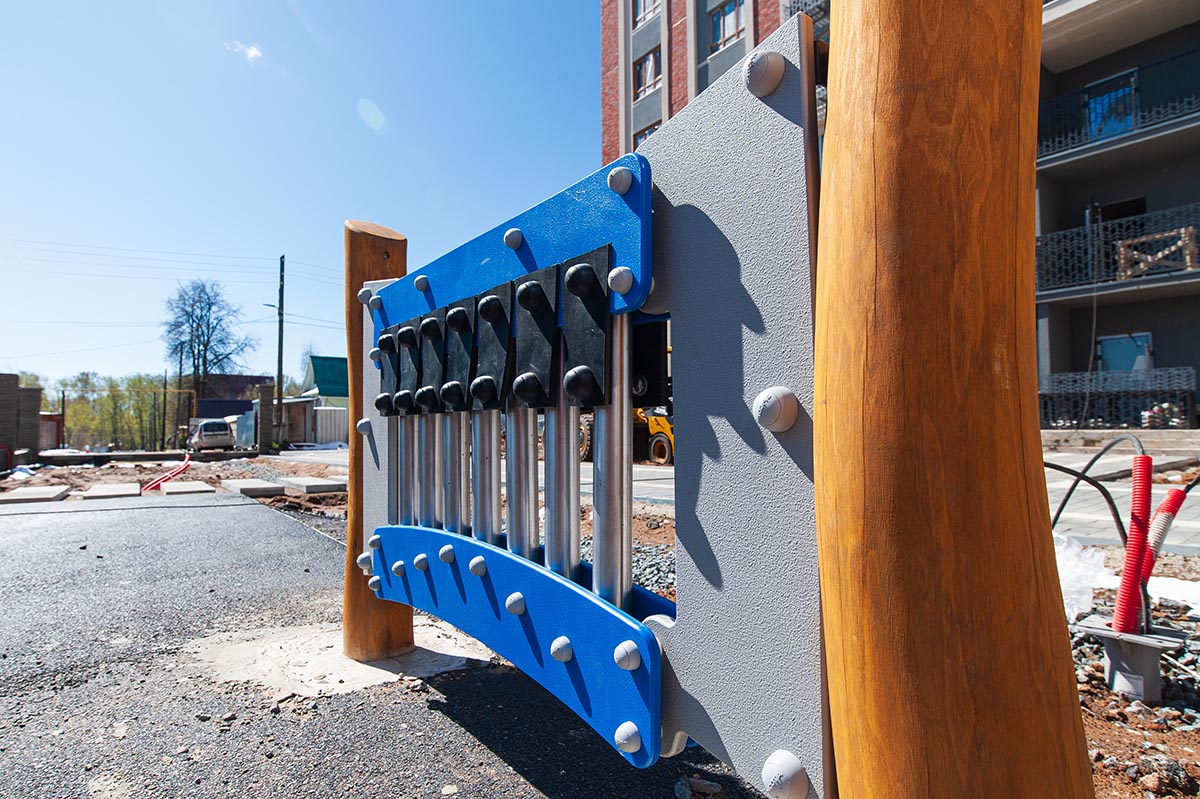

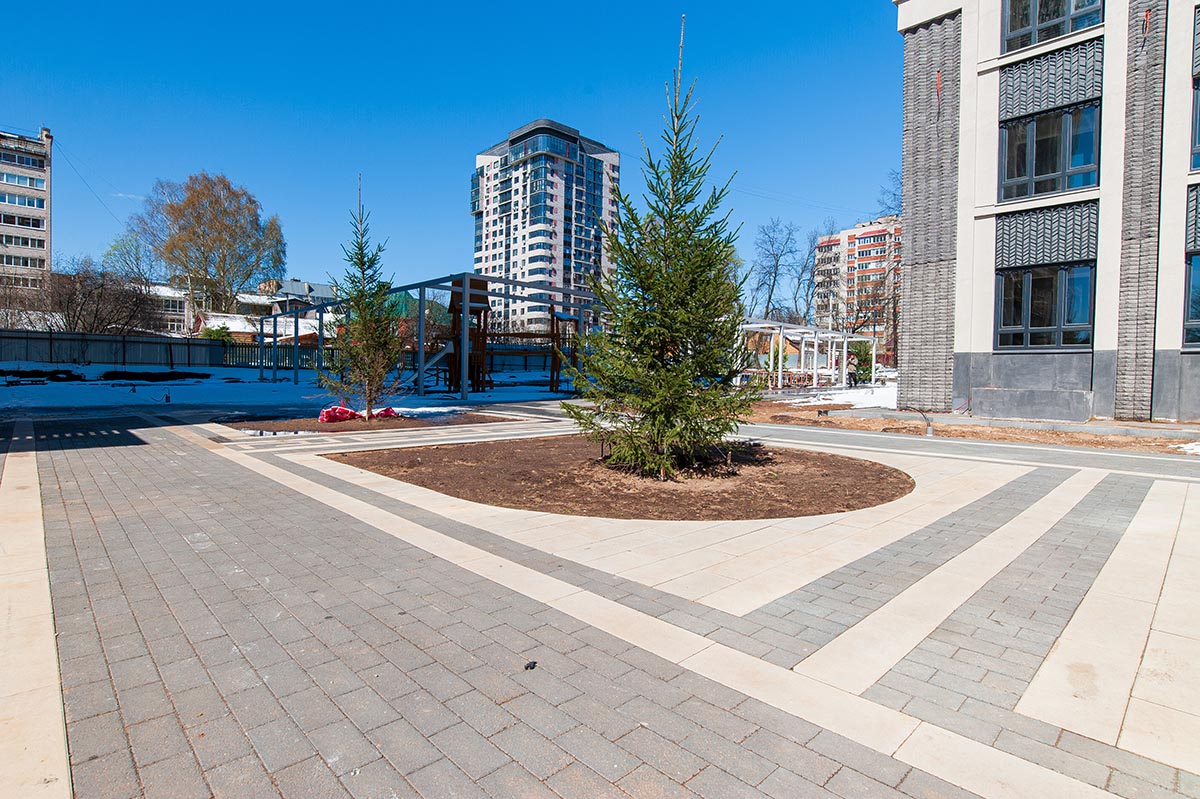

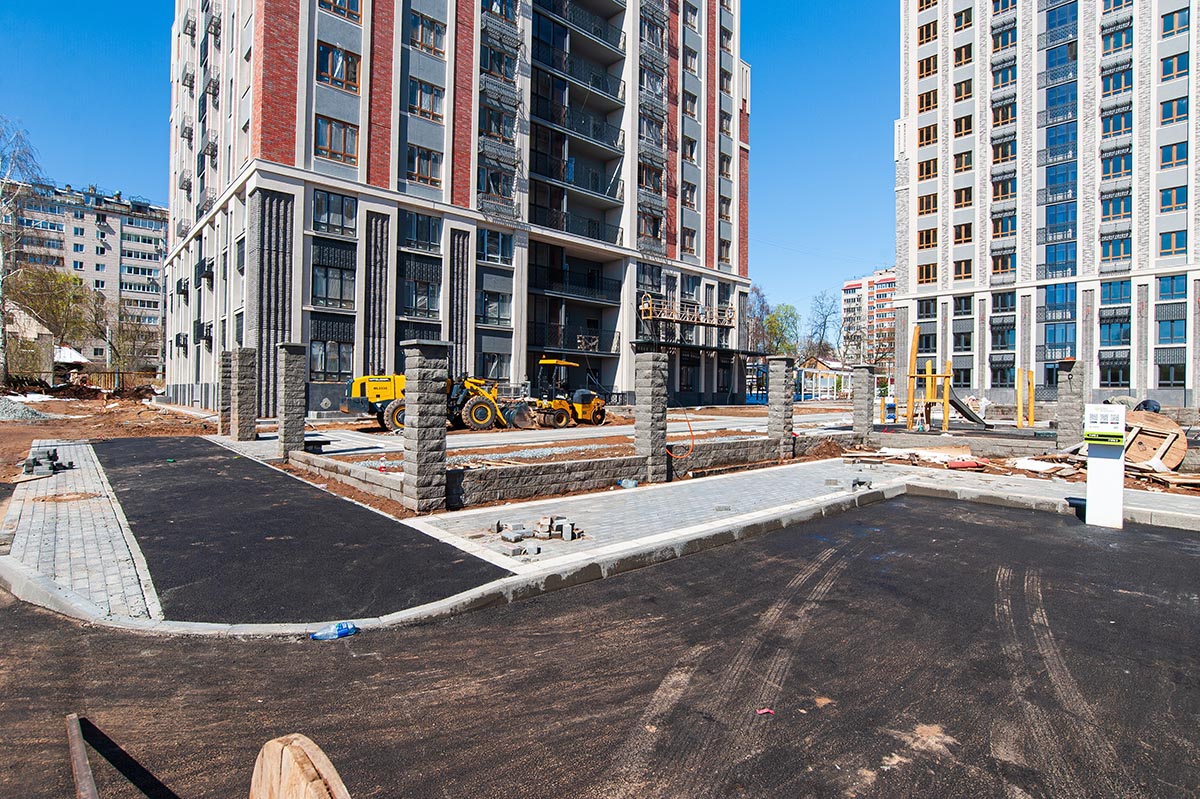

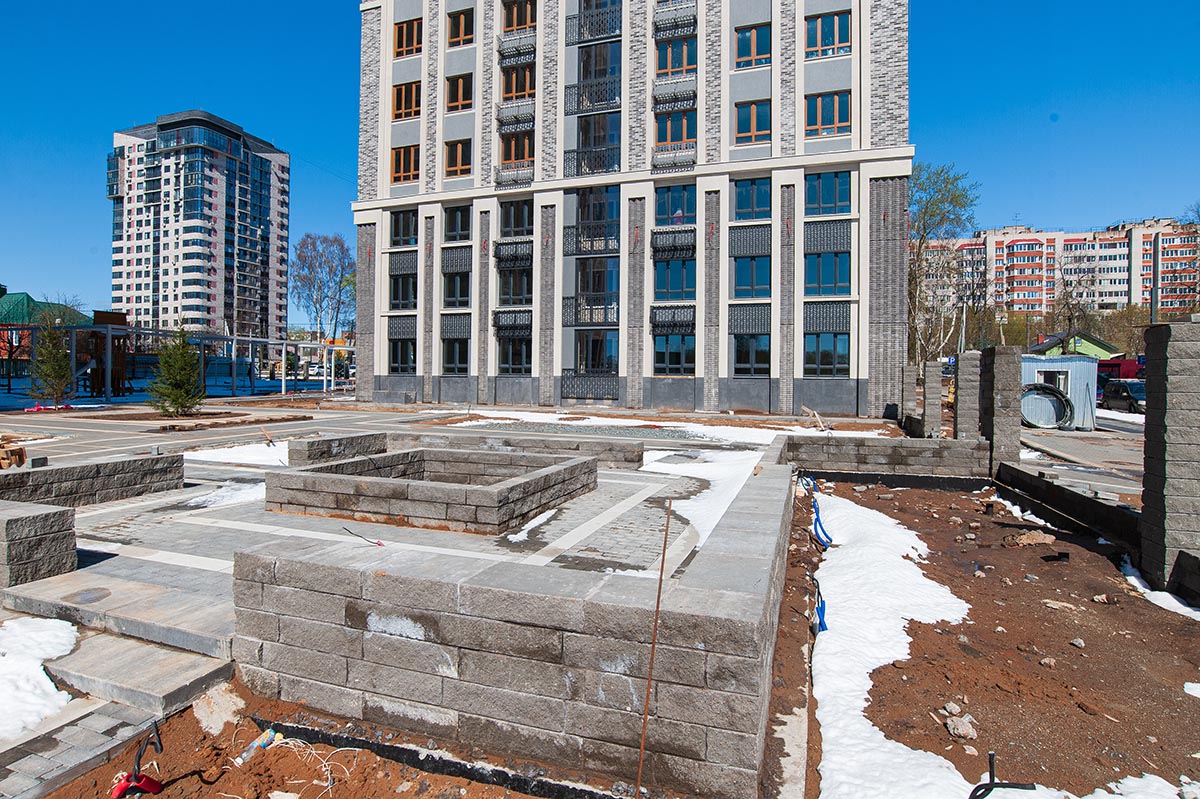

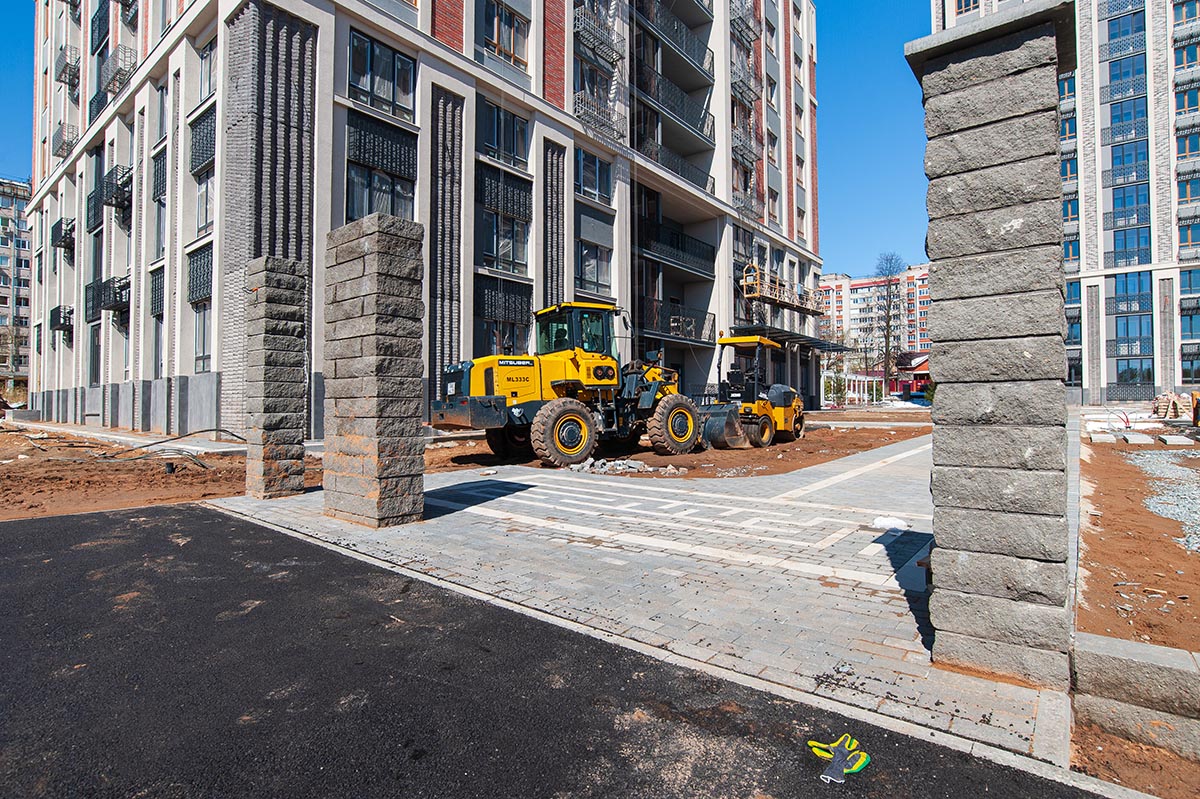

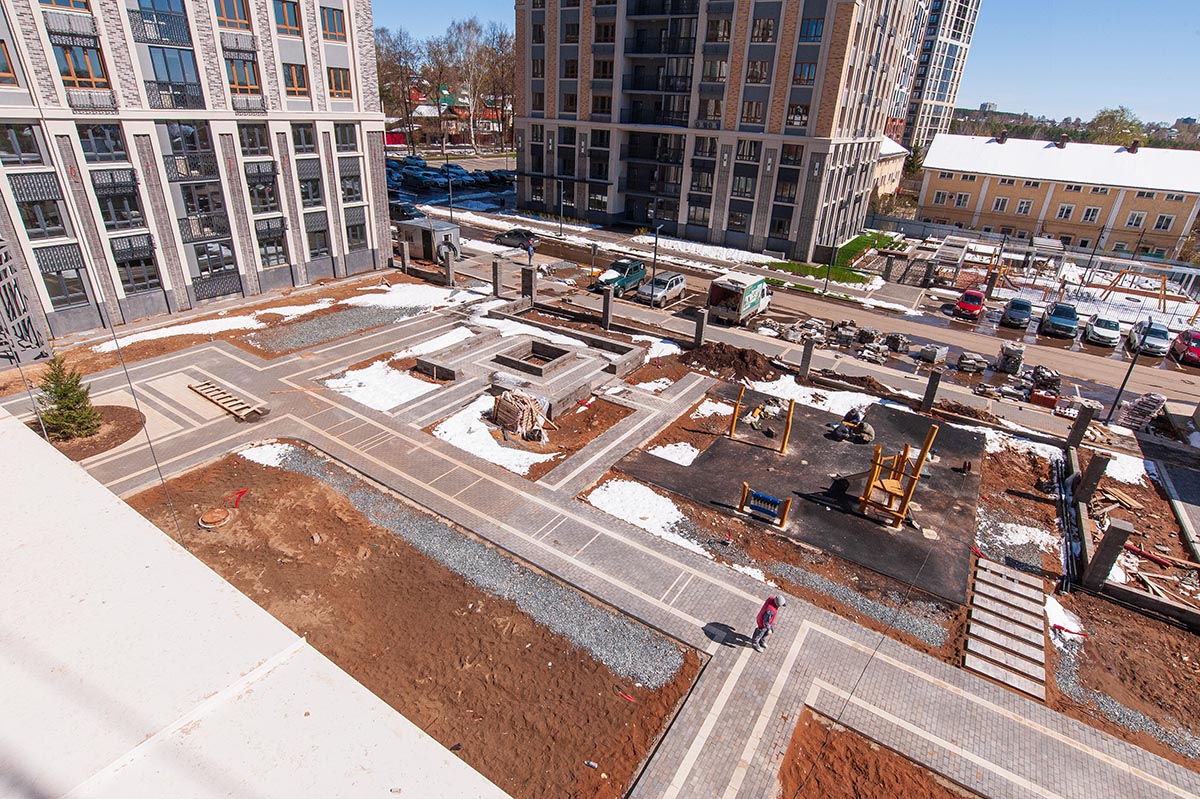

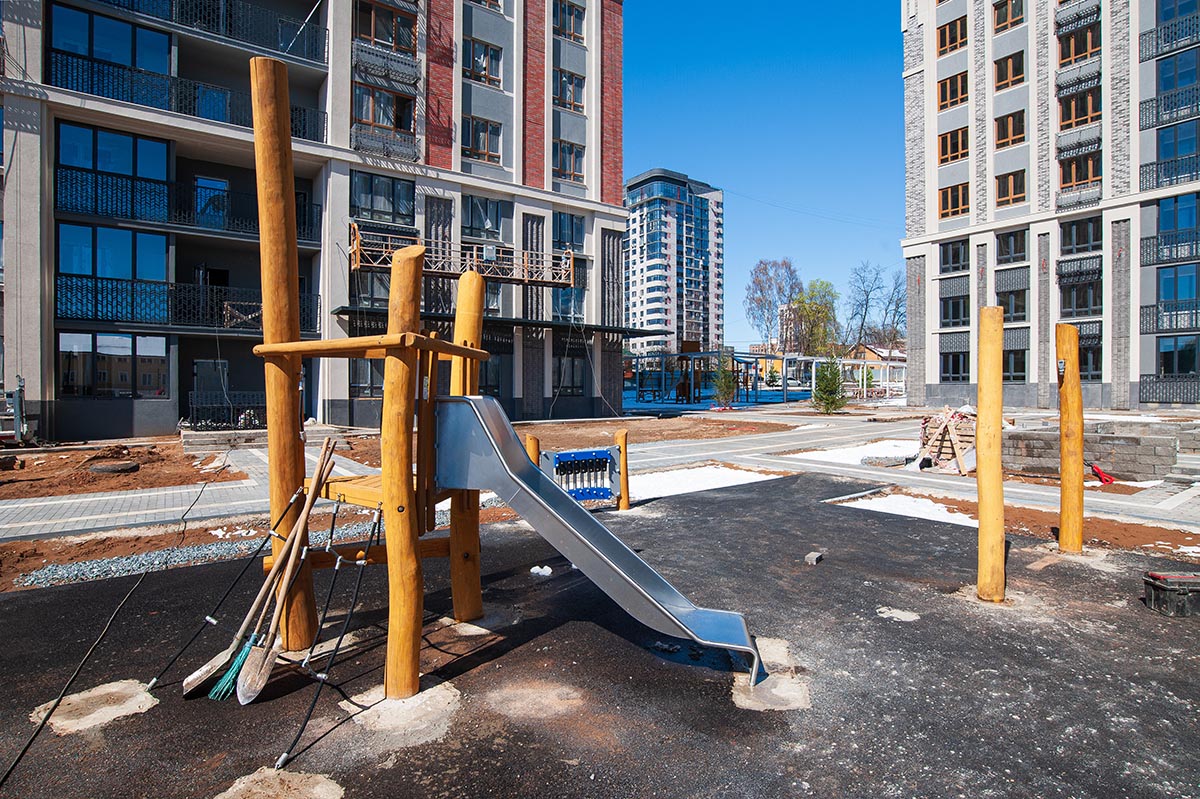

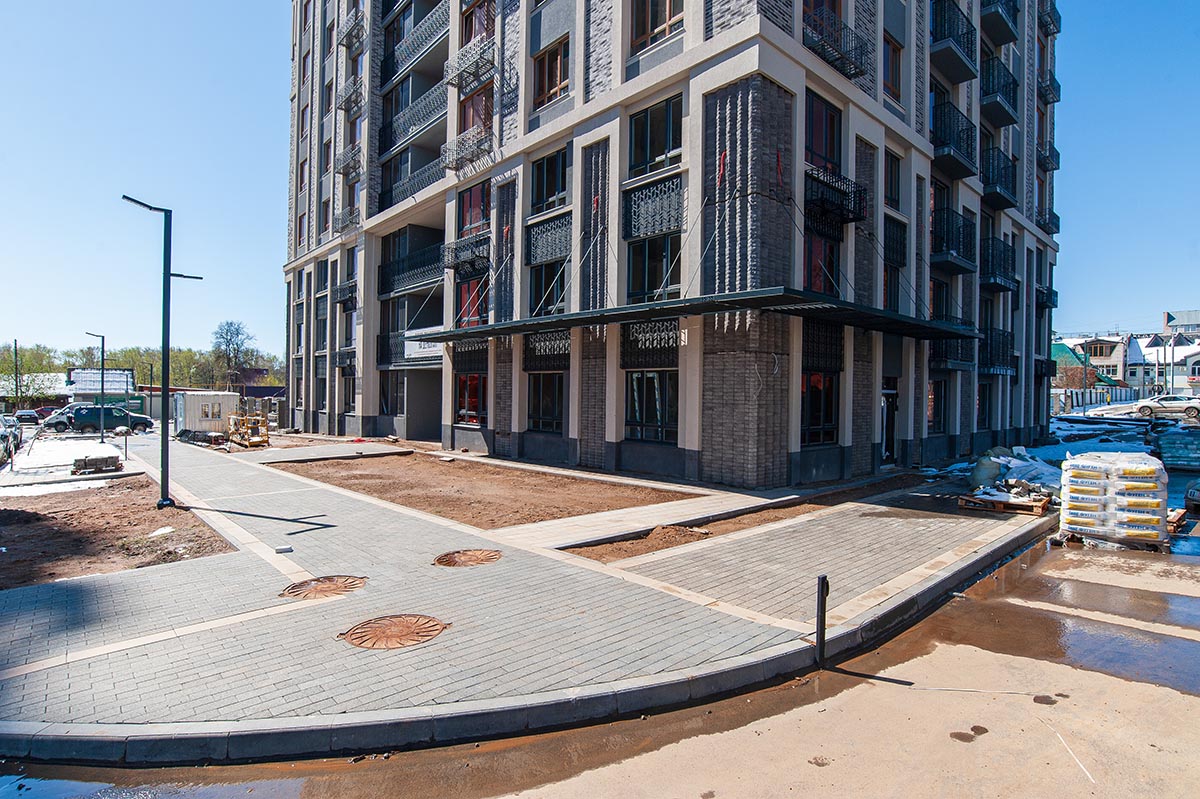

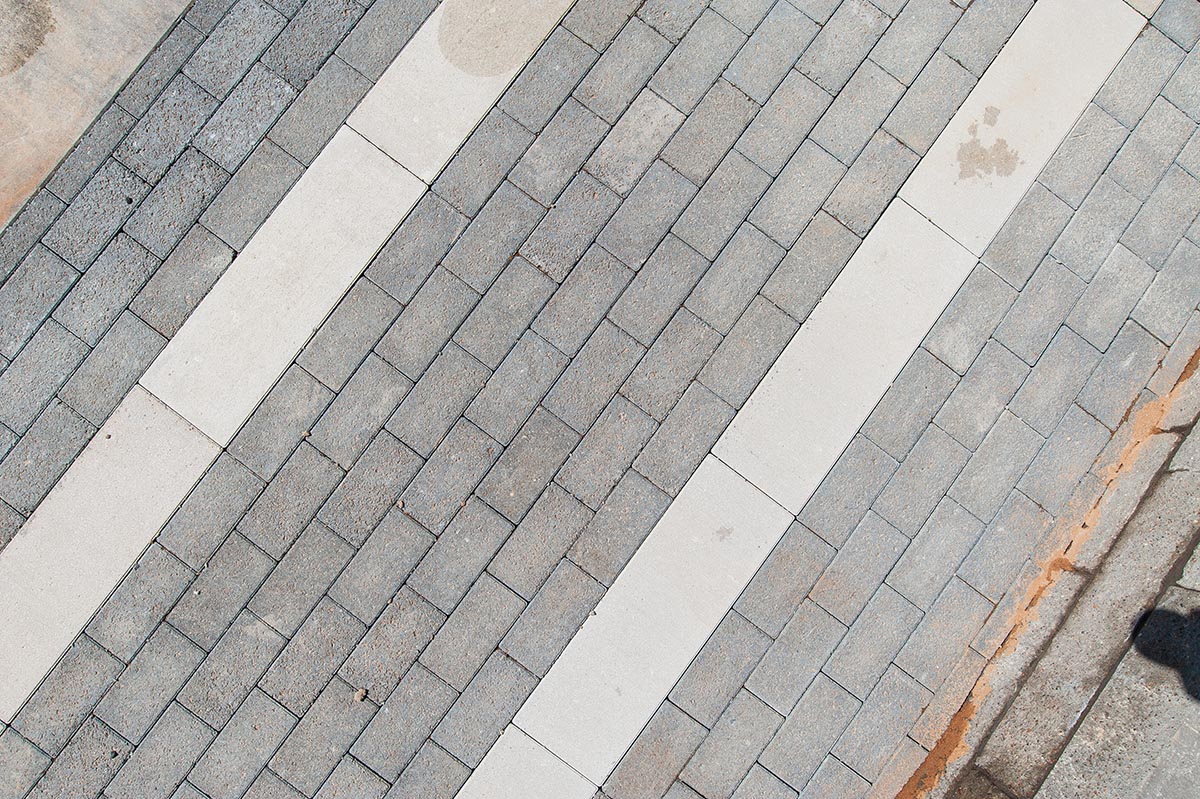

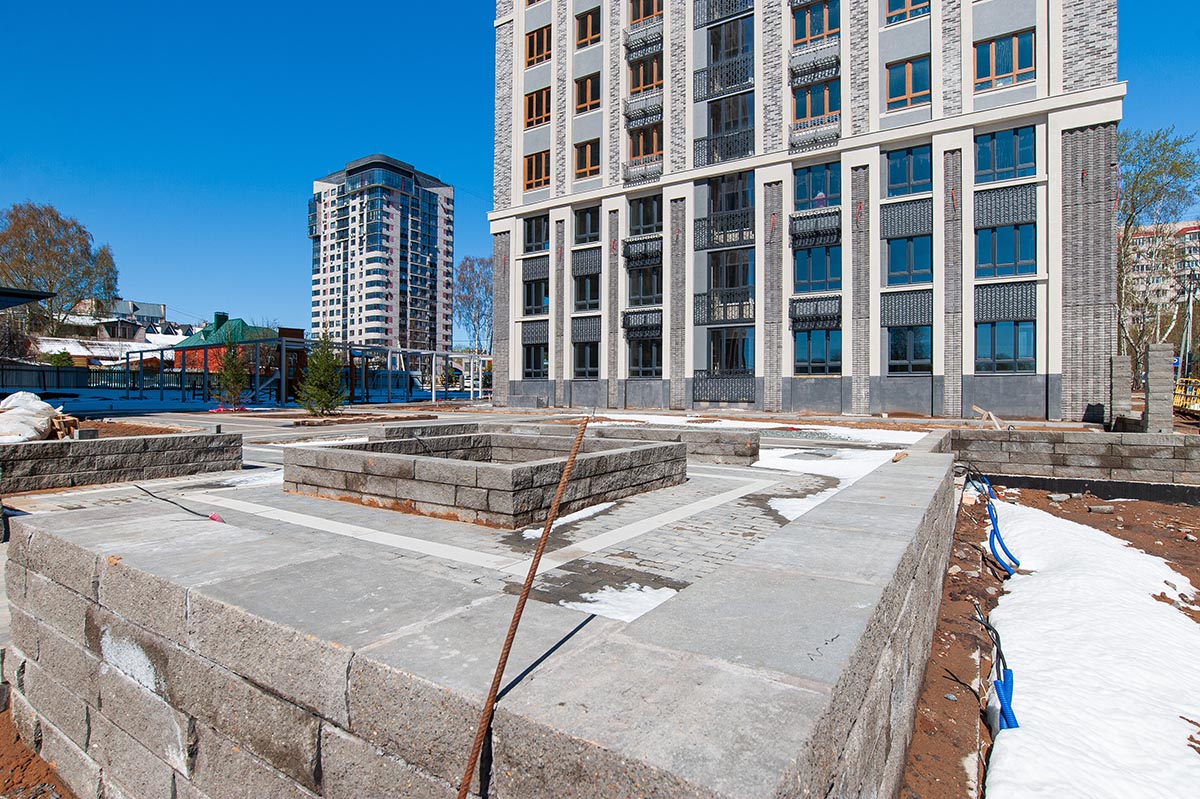

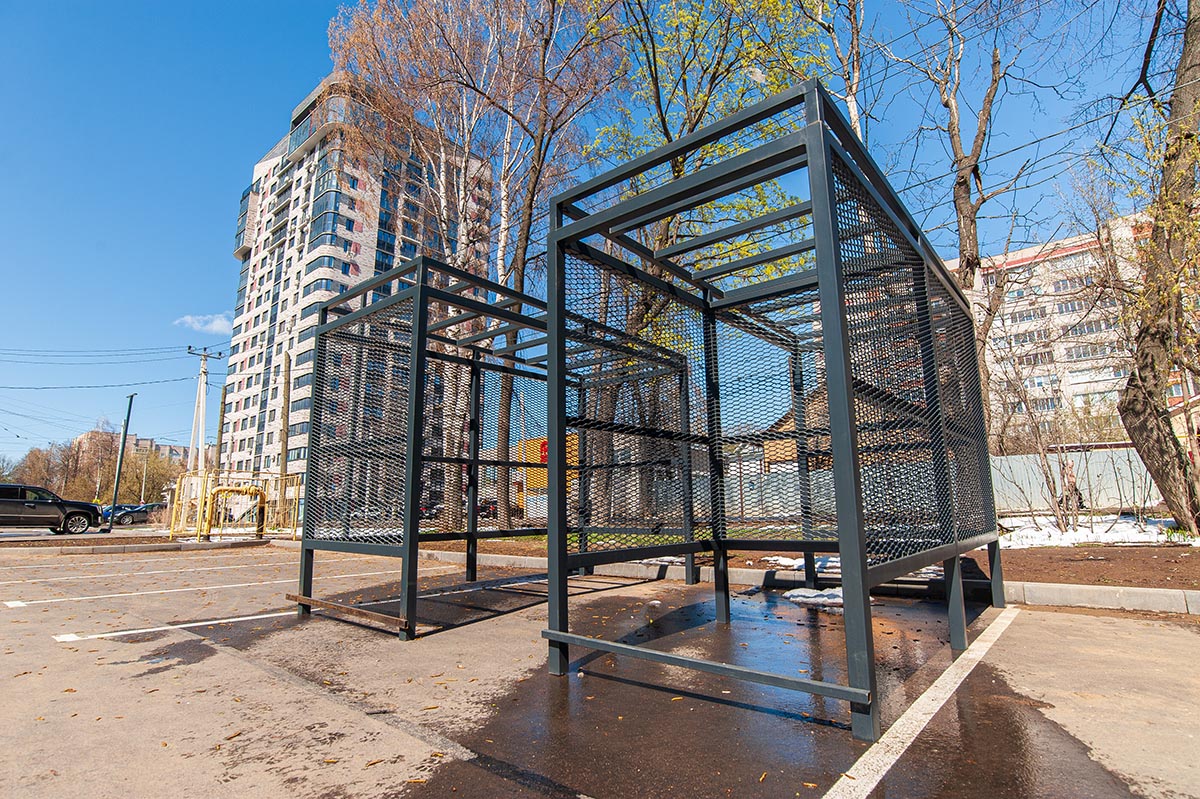

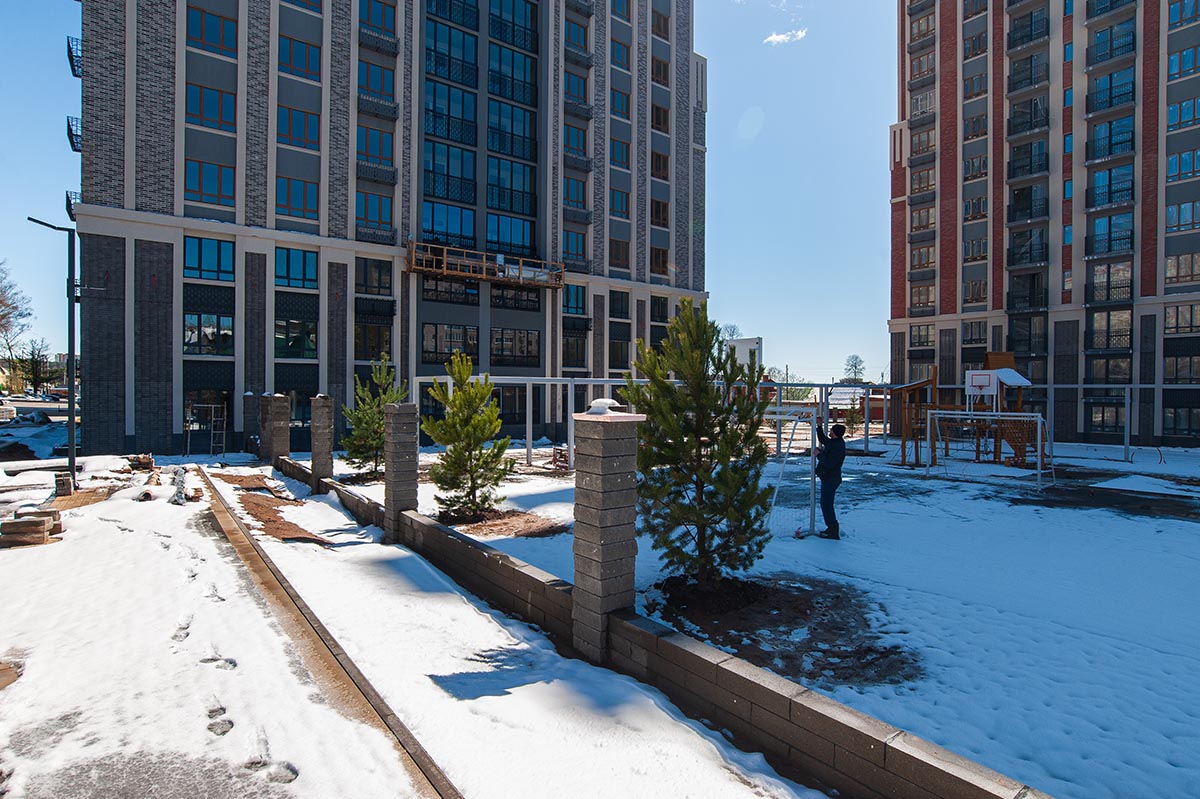

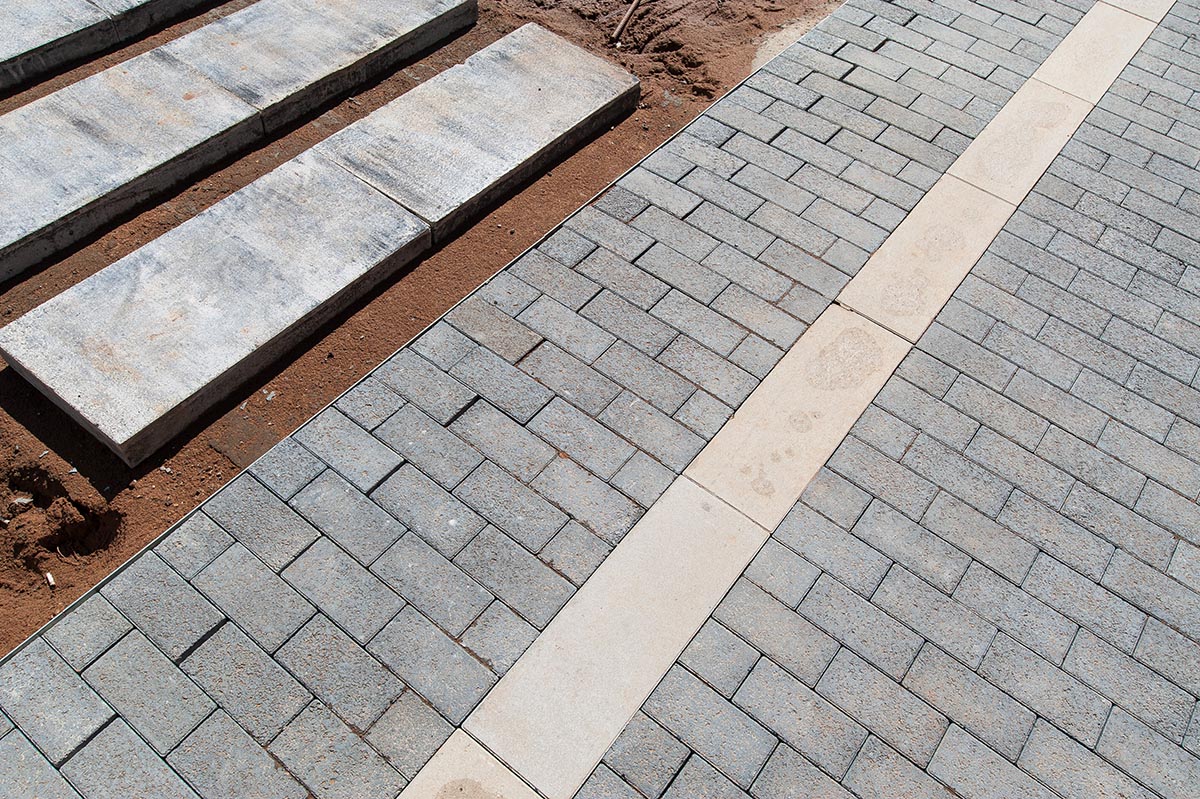

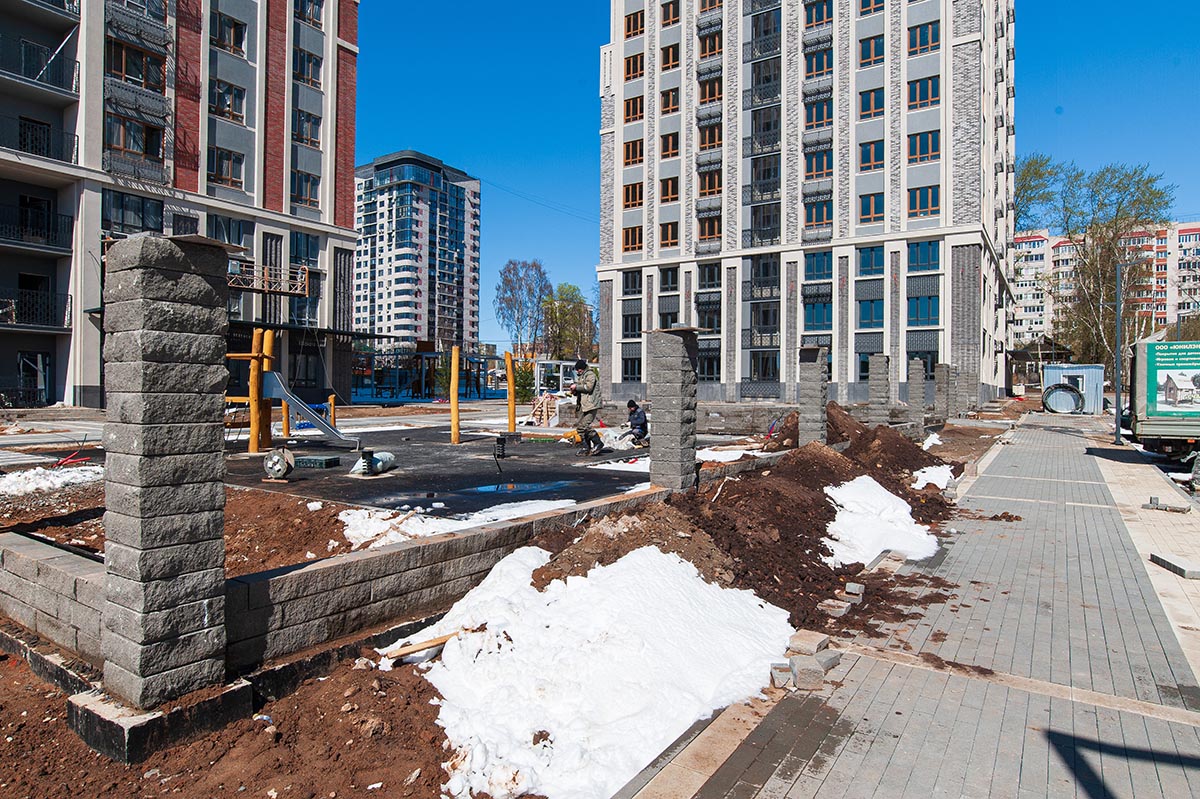

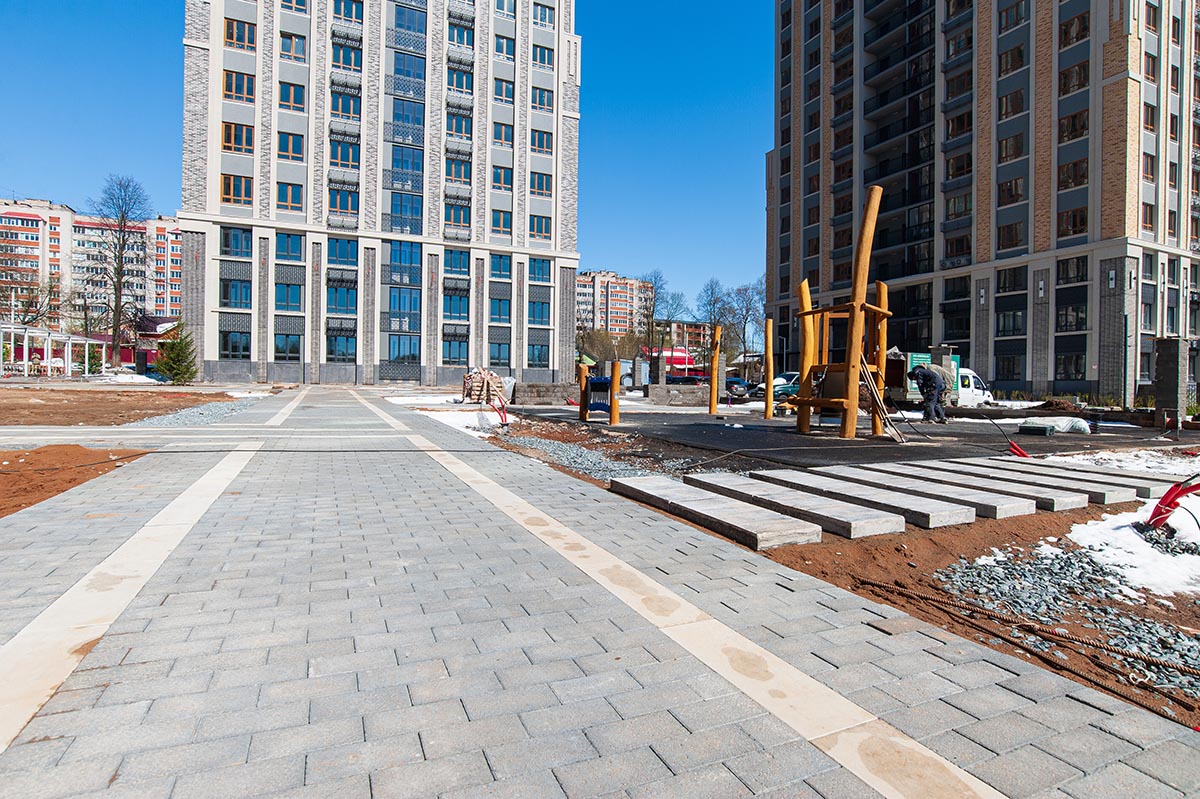

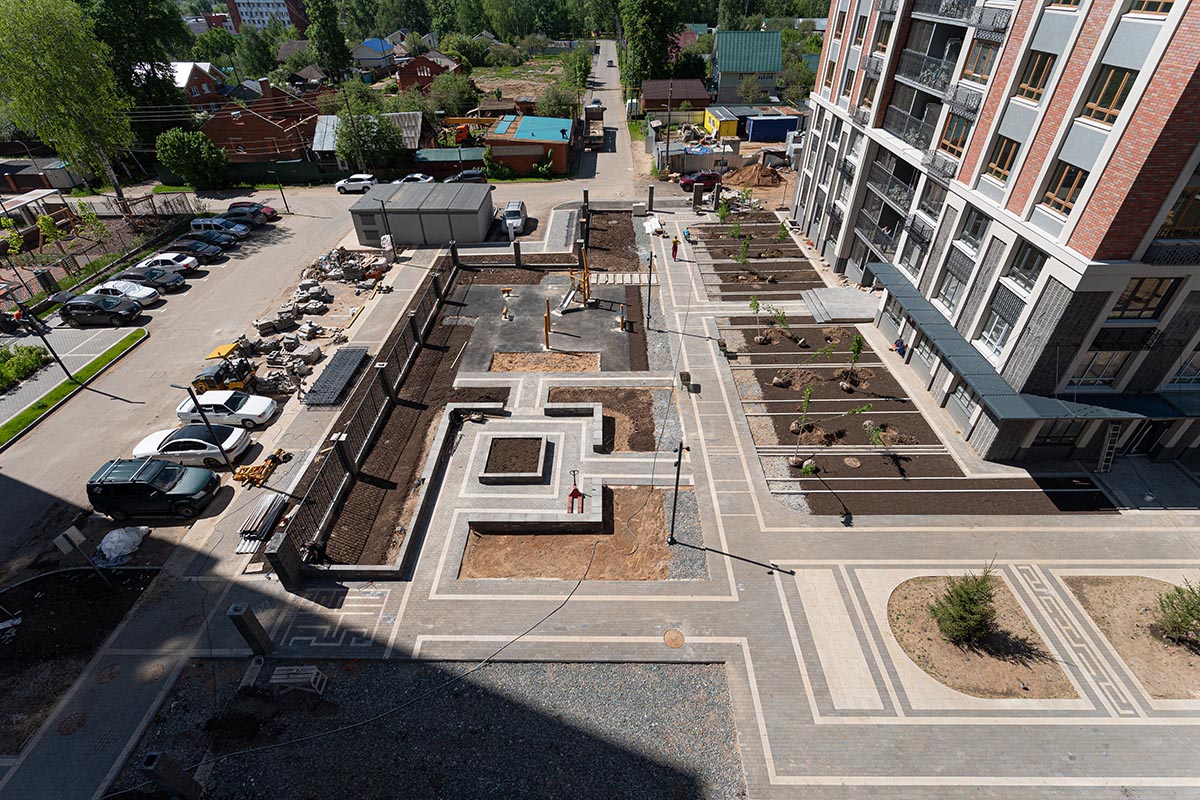

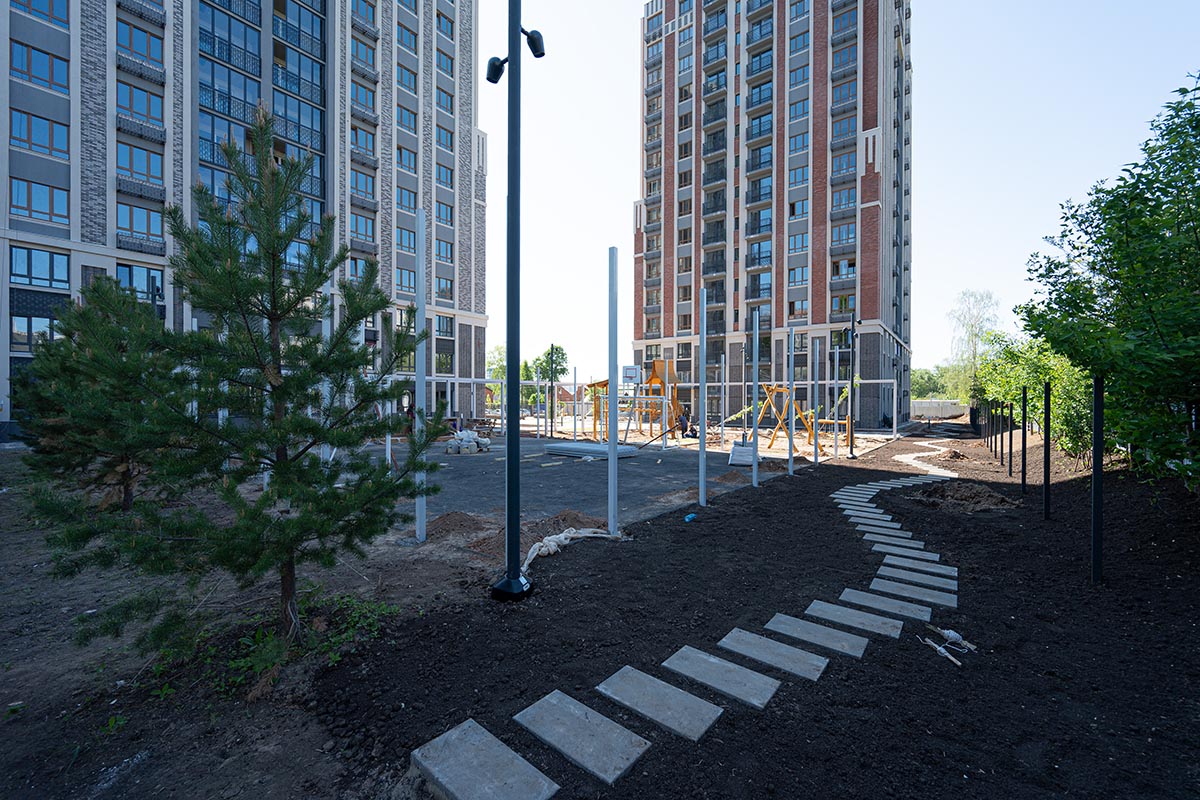

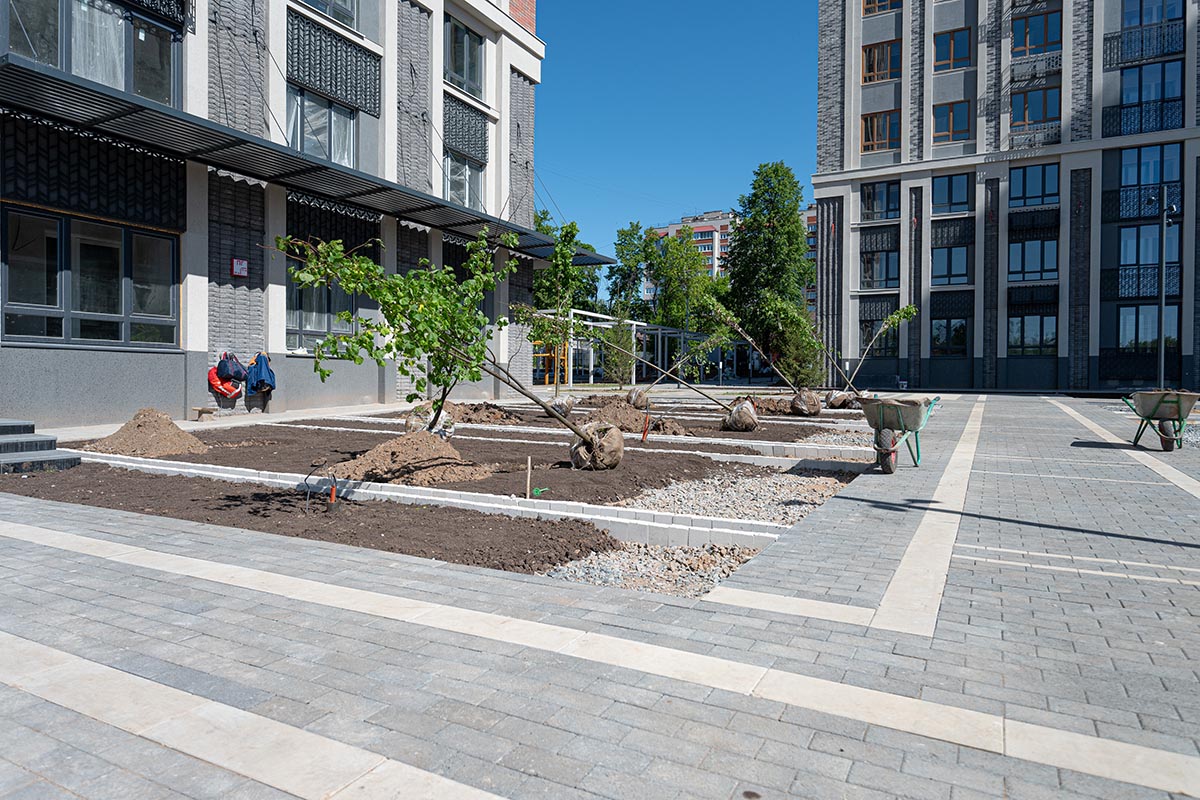

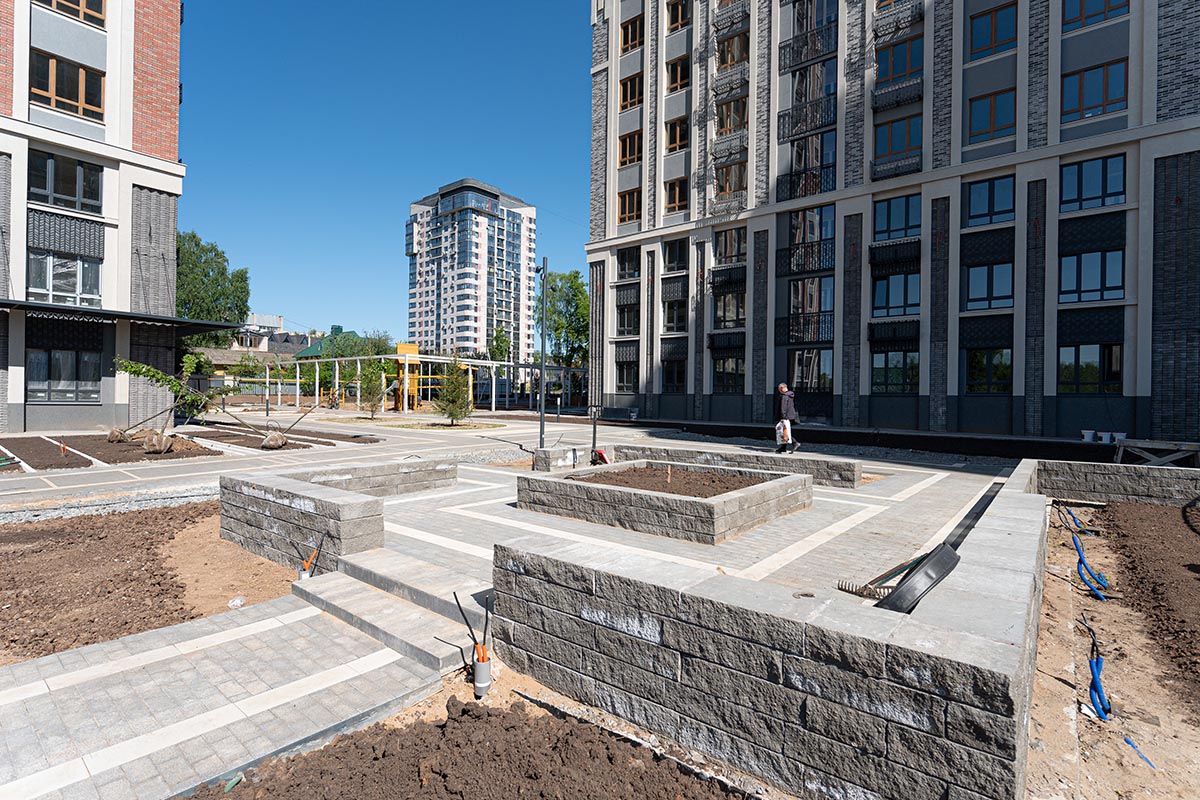

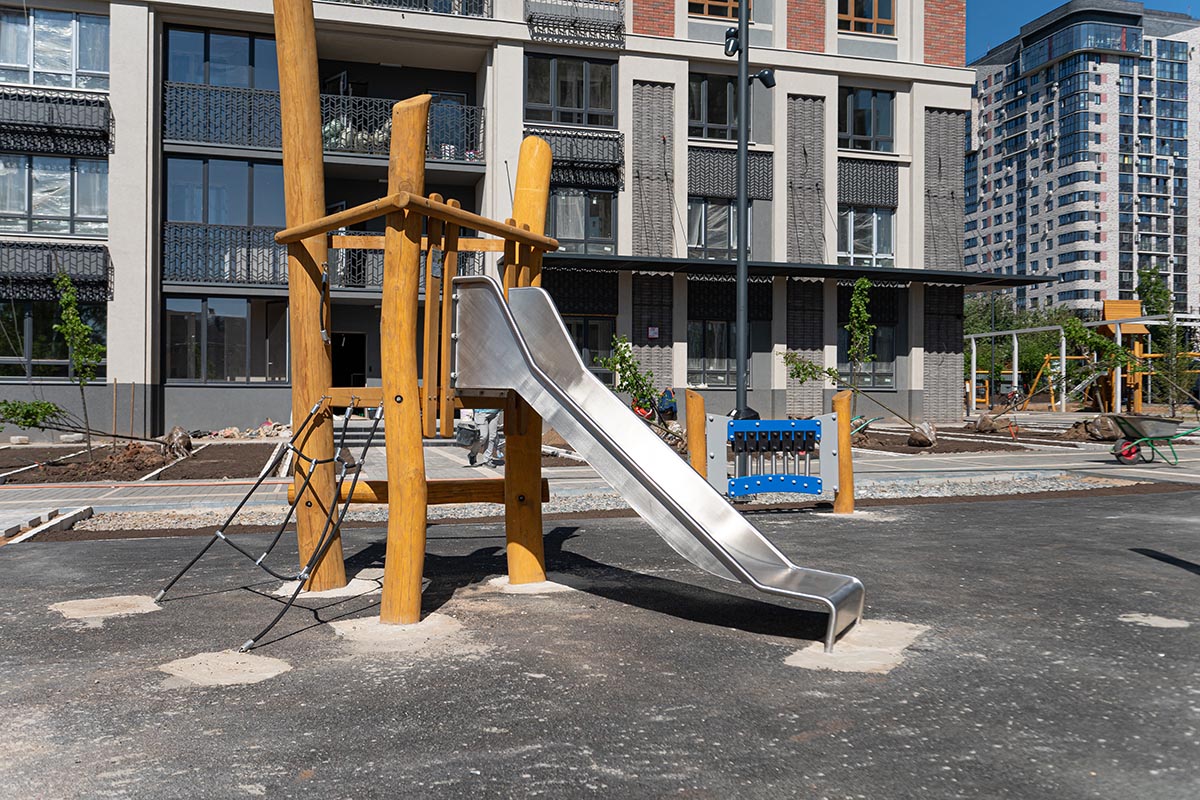

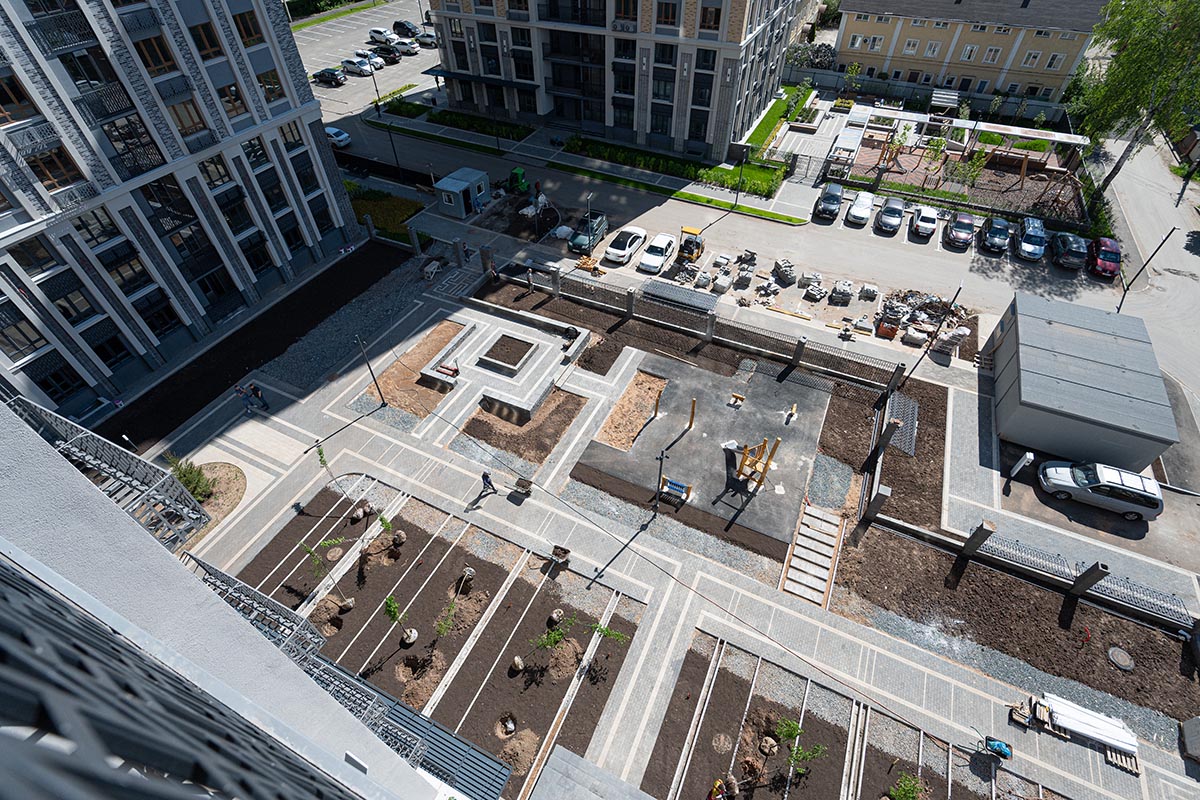

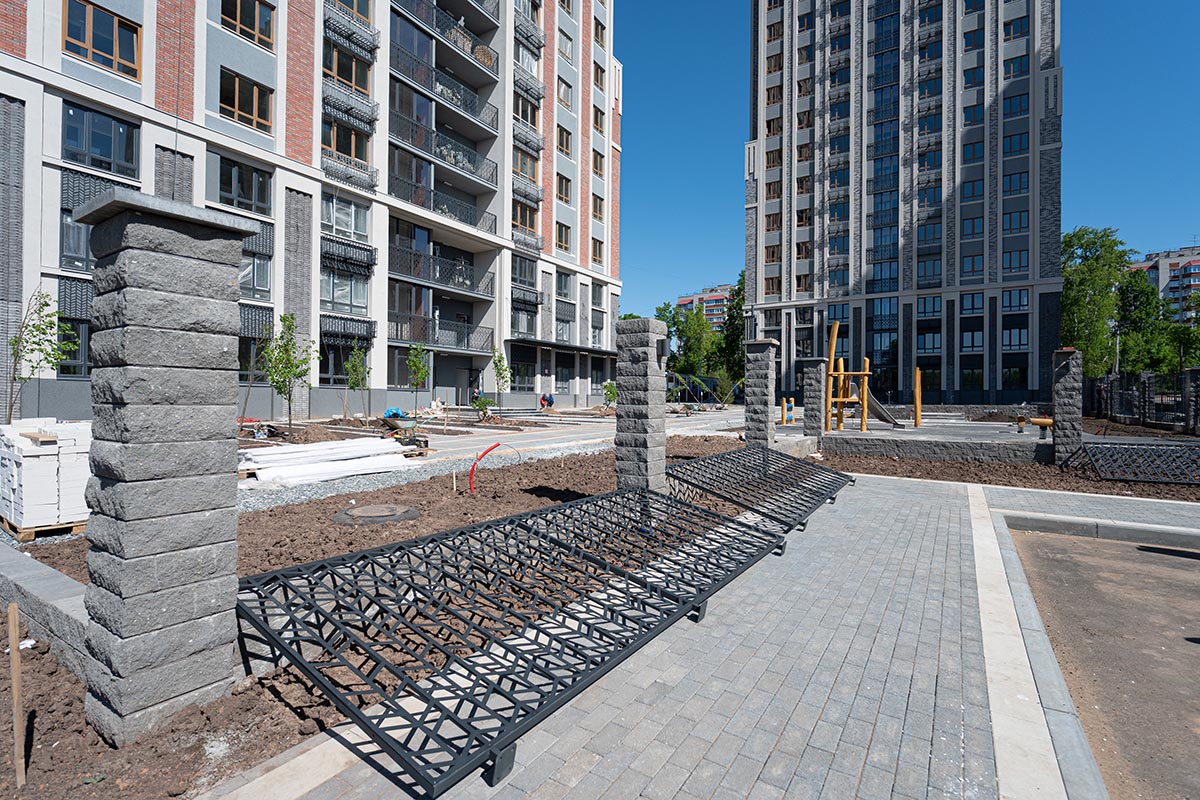

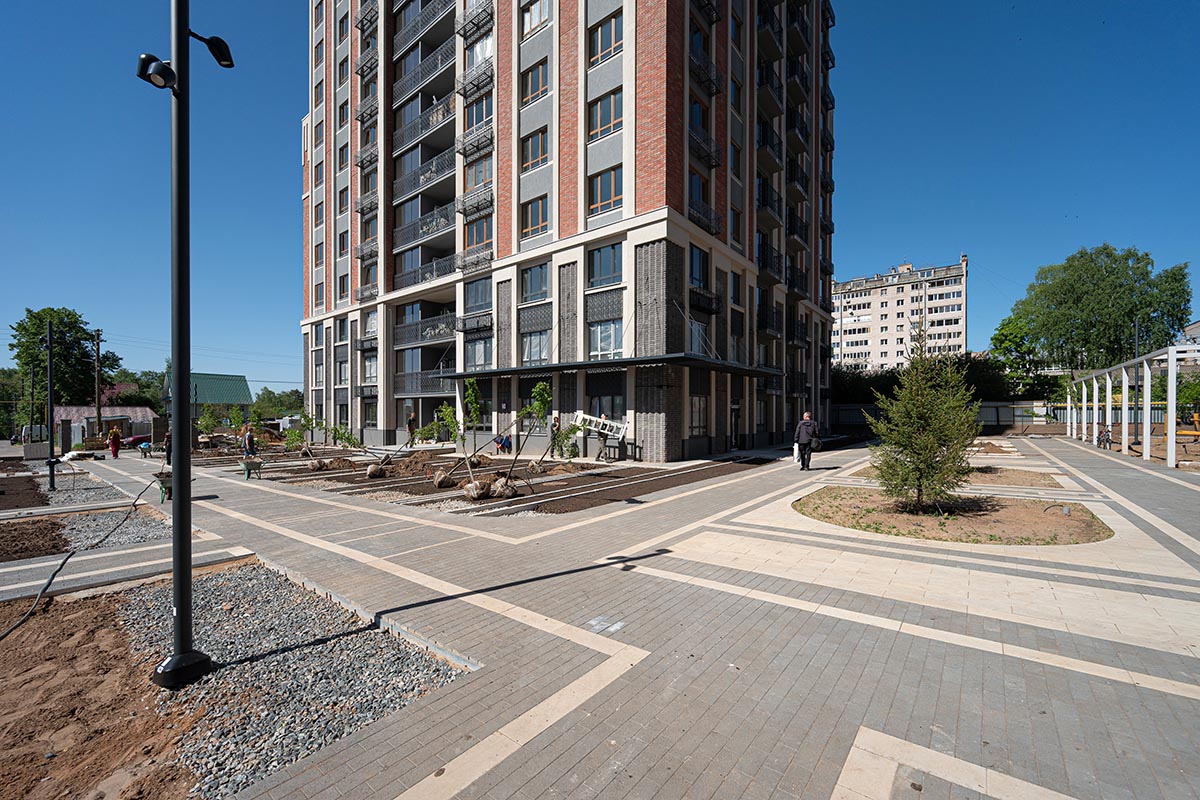

Благоустройство — 60%.
